Radosław Kowalski27 sierpnia 2025
Ile trwa budowa domu? Realistyczny harmonogram i uniknięcie pułapek

Spis treści

Ten artykuł stanowi kompleksowy przewodnik po realistycznych ramach czasowych budowy domu jednorodzinnego w Polsce. Dowiesz się, ile faktycznie trwają poszczególne etapy od formalności po wykończenie "pod klucz" oraz jakie czynniki mogą wpłynąć na ostateczny harmonogram, pomagając Ci zaplanować inwestycję bez niepotrzebnych niespodzianek.

Budowa domu w Polsce trwa średnio od 1,5 do 3 lat poznaj kluczowe etapy i czynniki wpływające na ten czas.

  • Realistyczny czas budowy domu w Polsce to od 1,5 roku do 3 lat, uwzględniając wszystkie etapy.
  • Formalności administracyjne przed rozpoczęciem budowy mogą potrwać od 3 do 12 miesięcy.
  • Kluczowe etapy budowy (stan zerowy, SSO, SSZ, deweloperski, wykończenie) trwają od 2 tygodni do 6 miesięcy każdy.
  • Na tempo prac wpływają technologia (murowana vs. szkieletowa), system (gospodarczy vs. zlecony) oraz pora roku.
  • Opóźnienia często wynikają z dostępności ekip, materiałów i płynności finansowej inwestora.
  • Złożoność projektu i jego wielkość również znacząco modyfikują harmonogram.

Ile trwa budowa domu w Polsce? Realistyczny przewodnik krok po kroku

Z mojego doświadczenia wynika, że pytanie o czas budowy domu to jedno z pierwszych, jakie zadają sobie przyszli inwestorzy. Często słyszy się o budowie w rok, a nawet w dwa sezony. Niestety, rzeczywistość bywa znacznie bardziej złożona. Realistyczne widełki czasowe dla budowy domu jednorodzinnego w Polsce, uwzględniające wszystkie etapy od pierwszych formalności po wprowadzenie się "pod klucz" to zazwyczaj od 1,5 roku do 3 lat. W tym artykule przeprowadzę Cię przez każdy z tych etapów, wyjaśniając, co wpływa na ten czas i jak możesz go zoptymalizować.

Mit dwóch sezonów a rzeczywistość: dlaczego harmonogram często się wydłuża?

Popularne przekonanie o możliwości postawienia domu w dwa sezony budowlane to często tylko pobożne życzenie. Dlaczego? Przede wszystkim ze względu na konieczne przerwy technologiczne. Beton musi związać i wyschnąć, tynki i wylewki potrzebują czasu na oddanie wilgoci. Nie da się tego przeskoczyć bez ryzyka poważnych problemów w przyszłości. Dodatkowo, jesteśmy uzależnieni od warunków pogodowych deszcz, mróz czy silny wiatr potrafią skutecznie wstrzymać prace zewnętrzne. Złożoność poszczególnych etapów, a także dostępność ekip i materiałów, to kolejne czynniki, które sprawiają, że harmonogram często się wydłuża, a budowa w dwa sezony to scenariusz optymistyczny, możliwy raczej w przypadku domów szkieletowych lub prefabrykowanych, i to przy idealnej organizacji.

Od czego zależy całkowity czas inwestycji? Kluczowe czynniki, które musisz poznać

Całkowity czas budowy domu to wypadkowa wielu zmiennych. Jako ekspert w branży, zawsze podkreślam, że zrozumienie tych czynników jest kluczowe dla realistycznego planowania. Oto najważniejsze z nich:

  • Technologia budowy: Domy murowane, choć solidne, wymagają przerw technologicznych na schnięcie, co wydłuża proces. Domy szkieletowe lub z prefabrykatów można postawić znacznie szybciej, często w kilka miesięcy.
  • System budowy: Budowa systemem gospodarczym (samodzielne organizowanie ekip i materiałów) jest zazwyczaj dłuższa niż zlecenie prac generalnemu wykonawcy, który koordynuje wszystko za Ciebie.
  • Pora roku: Prace ziemne i murarskie najlepiej prowadzić w sezonie od wiosny do jesieni. Zima może wstrzymać prace zewnętrzne na kilka miesięcy, co jest naturalnym spowalniaczem.
  • Dostępność ekip i materiałów: Braki w dostępności fachowców lub opóźnienia w dostawach materiałów budowlanych to jedna z najczęstszych przyczyn przestojów na budowie. Warto to uwzględnić w planowaniu.
  • Finansowanie: Płynność finansowa i ewentualne procedury związane z kredytem hipotecznym (transze, inspekcje bankowe) mogą wpływać na tempo prac. Zastój w finansowaniu to zastój na budowie.
  • Wielkość i stopień skomplikowania projektu: Prosta bryła i nieskomplikowany dach znacząco skracają czas budowy w porównaniu do rozbudowanych projektów z wieloma detalami architektonicznymi, które wymagają więcej pracy i precyzji.

System zlecony czy gospodarczy: jak wybór metody wpływa na tempo prac?

Wybór metody realizacji inwestycji ma kolosalne znaczenie dla tempa prac. Budowa systemem zleconym, czyli powierzenie całości prac generalnemu wykonawcy, jest zazwyczaj znacznie szybsza. Generalny wykonawca dysponuje własnymi ekipami lub sprawdzonymi podwykonawcami, ma doświadczenie w koordynacji prac i zazwyczaj lepszy dostęp do materiałów. Wszystko jest zorganizowane w sposób ciągły i efektywny. Z kolei budowa systemem gospodarczym, choć potencjalnie tańsza, jest z reguły dłuższa. Wymaga od inwestora samodzielnego zarządzania, poszukiwania i koordynowania kolejnych ekip, pilnowania dostaw materiałów oraz rozwiązywania bieżących problemów. To ogromne obciążenie czasowe i logistyczne, które często skutkuje przestojami.

Formalności przed budową domu harmonogram

Biurokracja, czyli walka z czasem, zanim wbijesz pierwszą łopatę

Zanim na działce pojawi się pierwsza koparka, czeka Cię prawdziwa walka z biurokracją. Etap formalności to często najbardziej niedoceniany, a zarazem jeden z najbardziej czasochłonnych elementów całego procesu budowy. Z mojego doświadczenia wynika, że procedury urzędowe mogą zająć od 3 do nawet 12 miesięcy. To czas, który musisz bezwzględnie wliczyć w całkowity harmonogram.

Mapa, projekt, warunki zabudowy: ile miesięcy zajmą Ci formalności wstępne?

Pierwsze kroki w urzędach to podstawa. Bez nich ani rusz. Oto, co Cię czeka i ile czasu to zazwyczaj pochłania:

  1. Uzyskanie mapy do celów projektowych: To podstawa dla architekta. Geodeta musi ją sporządzić, a urząd zatwierdzić. Zazwyczaj trwa to od 1 do 2 miesięcy.
  2. Adaptacja projektu gotowego lub stworzenie indywidualnego: Jeśli wybierasz projekt gotowy, architekt musi go zaadaptować do warunków działki i Twoich potrzeb. Projekt indywidualny to dłuższa praca. Na ten etap zarezerwuj od 1 do 3 miesięcy.
  3. Uzyskanie warunków zabudowy (WZ): Jeśli Twoja działka nie jest objęta Miejscowym Planem Zagospodarowania Przestrzennego (MPZP), musisz wystąpić o warunki zabudowy. To procedura, która może trwać od 2 do 4 miesięcy, a czasem dłużej, w zależności od urzędu i złożoności sprawy.

Pozwolenie na budowę: jak długo realnie czeka się na zielone światło z urzędu?

Kiedy masz już projekt i wszystkie niezbędne dokumenty, składasz wniosek o pozwolenie na budowę. Zgodnie z przepisami, urząd ma 65 dni na wydanie decyzji. Niestety, w praktyce często zdarzają się wezwania do uzupełnienia braków, co przesuwa termin. Realnie, na pozwolenie na budowę czeka się od 2 do 4 miesięcy. Warto też pamiętać, że zmiany w prawie budowlanym mogą wpływać na procedury, choć nie zawsze drastycznie skracają czas oczekiwania na wszystkie dokumenty. Kluczowe jest, aby dokumentacja była kompletna i bezbłędna.

Czy można przyspieszyć procedury administracyjne? Praktyczne wskazówki

Chociaż biurokracja ma swoje tempo, są sposoby, aby spróbować ją nieco przyspieszyć lub przynajmniej nie spowalniać dodatkowo. Oto moje sprawdzone wskazówki:

  • Dokładność dokumentacji: Upewnij się, że wszystkie dokumenty są kompletne, poprawnie wypełnione i podpisane. Każdy brak to wezwanie do uzupełnienia i strata cennego czasu.
  • Proaktywna komunikacja z urzędami: Nie bój się dzwonić i pytać o status swojej sprawy. Czasem delikatne przypomnienie może przyspieszyć proces.
  • Współpraca z doświadczonym architektem: Dobry architekt nie tylko zaprojektuje dom, ale także pomoże w przygotowaniu dokumentacji i doradzi w kwestiach formalnych. Jego doświadczenie jest bezcenne.
  • Unikanie najczęstszych błędów: Sprawdź, czy projekt jest zgodny z warunkami zabudowy lub MPZP, czy masz wszystkie zgody i opinie. Błędy na tym etapie to pewne opóźnienia.

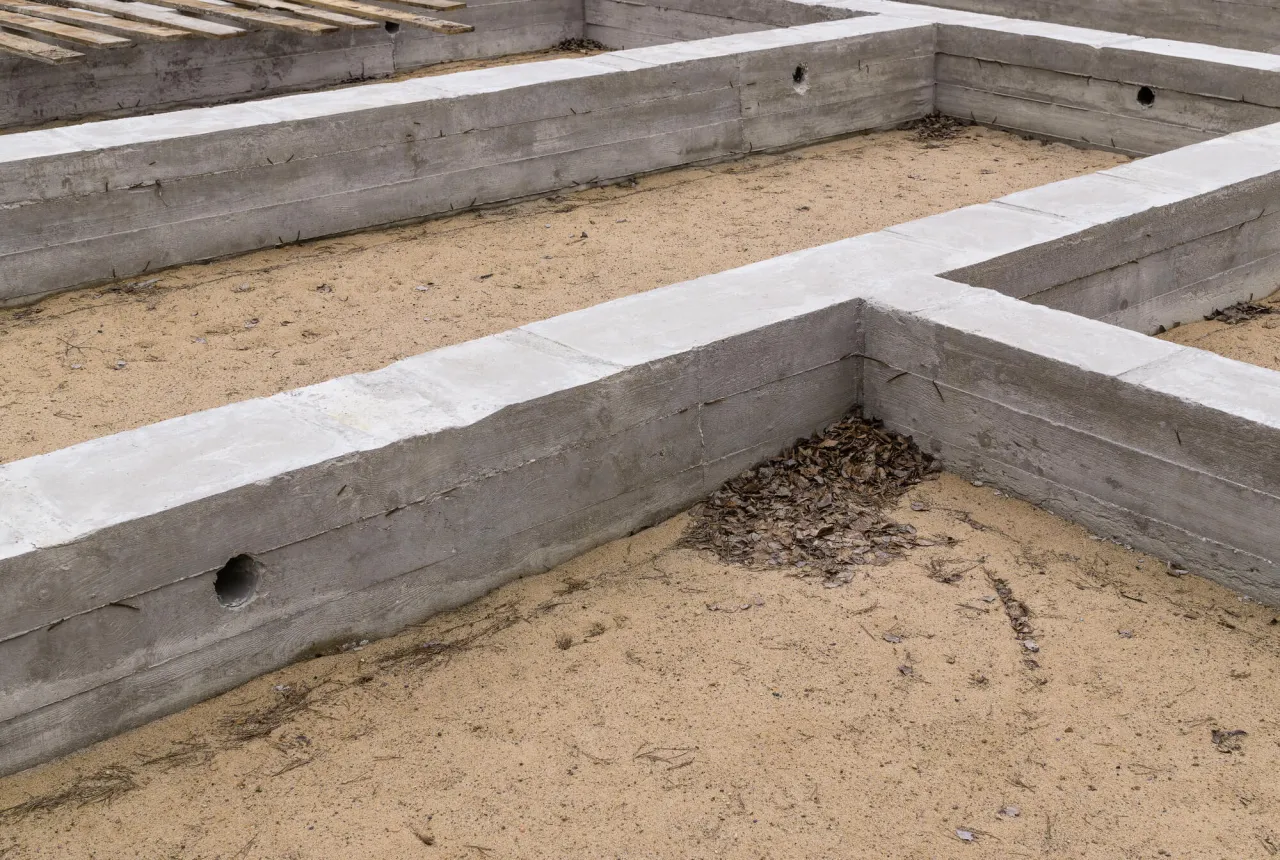

Budowa fundamentów domu etap zerowy

Od pustej działki do fundamentów: jak szybko powstaje stan zerowy?

Po przebrnięciu przez formalności wreszcie zaczynają się prace budowlane! Pierwszym etapem jest tzw. stan zerowy, czyli wszystko to, co dzieje się pod ziemią i na poziomie gruntu. To fundamenty, które są bazą dla całego budynku. Zazwyczaj ten etap trwa od 2 tygodni do 1 miesiąca, ale jego solidne wykonanie jest absolutnie kluczowe dla stabilności konstrukcji.

Prace ziemne i wylanie ław: harmonogram na pierwsze tygodnie budowy

Pierwszymi fizycznymi pracami na budowie są wykopy pod fundamenty. Koparka usuwa warstwę humusu, a następnie wykonuje rowy pod ławy fundamentowe. Po ich przygotowaniu i ewentualnym ułożeniu zbrojenia następuje wylewanie betonu. Te prace, choć wydają się proste, wymagają precyzji i odpowiednich warunków pogodowych. Zazwyczaj zajmują one około 1-2 tygodni, wliczając w to czas na związanie betonu.

Ściany fundamentowe i izolacje: kluczowe prace i ich ramy czasowe

Po związaniu ław fundamentowych przychodzi czas na wzniesienie ścian fundamentowych. Mogą być one murowane z bloczków betonowych lub wylewane. Następnie niezwykle ważne jest wykonanie solidnej izolacji przeciwwilgociowej i termicznej, która ochroni dom przed wilgocią i utratą ciepła. W tym etapie montuje się również przepusty instalacyjne (np. pod przyłącza wody, kanalizacji). Całość tych prac, wraz z zasypaniem fundamentów, zazwyczaj mieści się w ramach kolejnych 1-2 tygodni. Pamiętaj, że solidne wykonanie tego etapu to inwestycja w trwałość i komfort Twojego domu na lata.

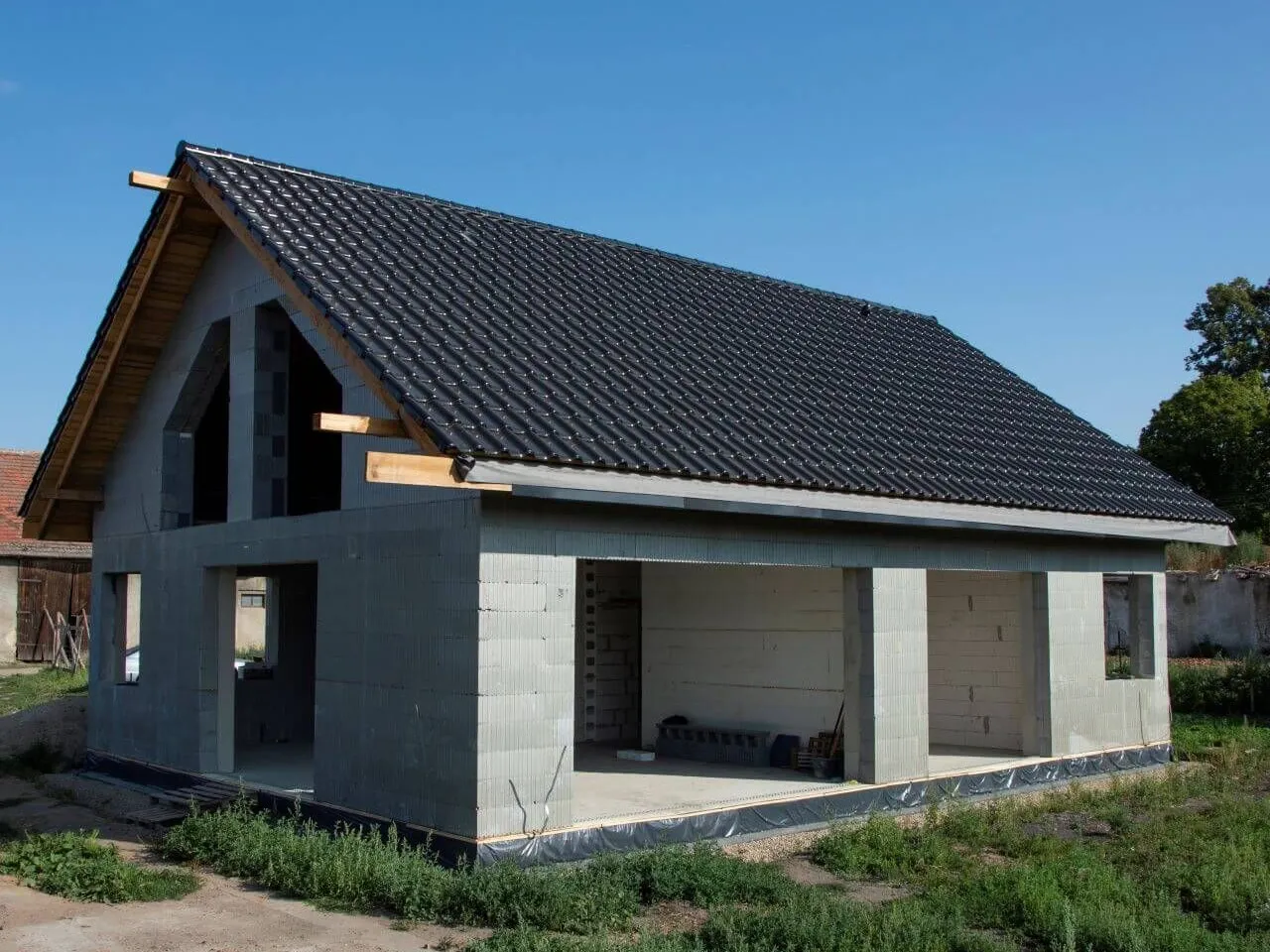

Stan surowy otwarty domu etapy

Dom rośnie w oczach: jak długo trwa osiągnięcie stanu surowego otwartego?

Stan surowy otwarty (SSO) to moment, kiedy Twój dom zaczyna nabierać realnych kształtów. Widzisz już ściany i konstrukcję dachu, co dla wielu inwestorów jest bardzo motywujące. Ten etap jest jednak dość zróżnicowany pod względem czasowym i może trwać od 2 tygodni do 4 miesięcy. Wszystko zależy od technologii budowy, wielkości i przede wszystkim skomplikowania bryły budynku oraz dachu.

Murowanie ścian nośnych i kominów: uśredniony czas dla domu 150 m²

Po zakończeniu stanu zerowego, rozpoczyna się wznoszenie ścian nośnych parteru, a następnie piętra lub poddasza. Równocześnie muruje się kominy. Dla typowego domu o powierzchni około 150 m², murowanie ścian nośnych i kominów zajmuje zazwyczaj od 4 do 8 tygodni. Jest to praca wymagająca precyzji, a jej tempo zależy od sprawności ekipy i warunków pogodowych.

Stropy i schody: na co i jak długo czekać?

Po wzniesieniu ścian parteru przychodzi czas na wykonanie stropu nad parterem. Może to być strop monolityczny (wylewany na budowie) lub prefabrykowany (np. typu Teriva). W przypadku stropów monolitycznych konieczne są przerwy technologiczne na wiązanie i schnięcie betonu, co może trwać nawet kilka tygodni. Podobnie jest ze schodami betonowymi. Całość prac związanych ze stropami i schodami to zazwyczaj od 2 do 6 tygodni, w zależności od wybranej technologii i koniecznych przerw.

Więźba i pokrycie dachu: ostatni krok do zamknięcia kluczowej fazy budowy

Ostatnim, ale niezwykle ważnym elementem stanu surowego otwartego jest wykonanie konstrukcji dachu, czyli więźby, a następnie montaż pokrycia dachowego (dachówka, blachodachówka itp.). To etap, który wymaga specjalistycznych umiejętności i odpowiednich warunków pogodowych. Budowa więźby i pokrycie dachu to zazwyczaj od 2 do 6 tygodni. Po tych pracach, Twój dom będzie już miał "czapkę", co oznacza, że etap SSO jest zakończony.

Zamykamy budynek przed światem: stan surowy zamknięty i jego harmonogram

Osiągnięcie stanu surowego zamkniętego (SSZ) to kolejny kamień milowy na budowie. Oznacza to, że budynek jest już zabezpieczony przed warunkami atmosferycznymi, co pozwala na prowadzenie prac wewnętrznych niezależnie od pogody. Etap ten zazwyczaj trwa od 3 do 5 miesięcy i obejmuje wszystkie elementy stanu surowego otwartego plus montaż stolarki zewnętrznej.

Montaż okien, drzwi i bramy garażowej: ile czasu zarezerwować?

Kluczowym elementem stanu surowego zamkniętego jest montaż okien, drzwi zewnętrznych oraz bramy garażowej. To prace, które wymagają precyzji i zazwyczaj są wykonywane przez wyspecjalizowane ekipy. Sam montaż, w zależności od wielkości domu i liczby otworów, może zająć od kilku dni do 2 tygodni. Warto jednak pamiętać, że często czas oczekiwania na zamówione okna i drzwi jest znacznie dłuższy, dlatego ich zamówienie powinno nastąpić odpowiednio wcześniej.

Dlaczego SSZ to idealny moment na przerwę zimową?

Osiągnięcie stanu surowego zamkniętego jest często uważane za optymalny moment na wstrzymanie prac budowlanych na okres zimowy. Dlaczego? Przede wszystkim dlatego, że budynek jest już zamknięty, a to chroni konstrukcję przed niekorzystnym działaniem mrozu, śniegu i deszczu. Dodatkowo, jest to doskonały czas, aby konstrukcja "osiadła" i naturalnie wyschła. Taka przerwa, choć wydłuża ogólny harmonogram, jest często korzystna dla trwałości budynku i pozwala na spokojne zaplanowanie kolejnych etapów prac wewnętrznych.

Niewidoczne, a czasochłonne: ile trwa doprowadzenie domu do stanu deweloperskiego?

Stan deweloperski to jeden z najbardziej czasochłonnych etapów po zakończeniu stanu surowego. To tutaj dzieją się wszystkie "niewidoczne" prace, które jednak mają kluczowe znaczenie dla funkcjonalności i komfortu domu. Z mojego doświadczenia wynika, że doprowadzenie domu do stanu deweloperskiego trwa zazwyczaj od 2 do 6 miesięcy, a jego długość zależy od złożoności instalacji i sprawności ekip.

Instalacje: elektryka, hydraulika i ogrzewanie: jak zaplanować prace, by uniknąć kolizji?

Na tym etapie wykonuje się wszystkie instalacje wewnętrzne: elektryczną, hydrauliczną, kanalizacyjną oraz grzewczą (np. ogrzewanie podłogowe, montaż grzejników). To skomplikowane prace, które wymagają precyzyjnego planowania i doskonałej koordynacji. Zawsze radzę, aby ekipy instalacyjne ściśle ze sobą współpracowały, aby uniknąć kolizji i konieczności przeróbek. Na wykonanie wszystkich instalacji należy zarezerwować od 4 do 8 tygodni, w zależności od wielkości domu i stopnia skomplikowania systemów.

Tynki i wylewki: dlaczego przerwy technologiczne są tutaj kluczowe?

Po instalacjach przychodzi czas na tynki wewnętrzne i wylewki podłogowe. Tynki mogą być cementowo-wapienne lub gipsowe, a wylewki tradycyjne lub samopoziomujące. Kluczową rolę odgrywają tutaj przerwy technologiczne na schnięcie i wiązanie. Tynki i wylewki wprowadzają do budynku dużą ilość wilgoci, która musi zostać usunięta, aby uniknąć problemów z pleśnią czy pękającymi posadzkami. Na ten etap, wraz z niezbędnymi przerwami, należy liczyć od 4 do 8 tygodni.

Ocieplenie elewacji i poddasza: czasochłonność prac na zewnątrz i wewnątrz

Ocieplenie to inwestycja w energooszczędność i komfort termiczny. Na tym etapie wykonuje się ocieplenie elewacji (np. styropianem lub wełną mineralną) oraz ocieplenie poddasza (jeśli jest użytkowe). Prace elewacyjne są uzależnione od warunków pogodowych i wymagają precyzji, szczególnie przy nakładaniu tynku cienkowarstwowego. Ocieplenie poddasza to z kolei prace wewnętrzne, które mogą być prowadzone niezależnie od pogody. Na te zadania należy zarezerwować od 4 do 8 tygodni, w zależności od wielkości domu i stopnia skomplikowania elewacji.

Wykończenie "pod klucz": od kilku miesięcy do… nieskończoności?

Etap wykończenia "pod klucz" to najbardziej indywidualna i zmienna faza budowy. To tutaj dom staje się Twoim wymarzonym miejscem do życia. Typowy czas trwania tego etapu to od 3 do 6 miesięcy, ale muszę uczciwie przyznać, że może się on znacznie wydłużyć. Wszystko zależy od Twoich wyborów, standardu wykończenia, dostępności materiałów oraz sprawności ekip. To czas, kiedy detale mają znaczenie.

Gładzie, malowanie i montaż podłóg: ile potrwa wykończenie ścian i posadzek?

Po wyschnięciu tynków przychodzi czas na gładzie, które zapewnią idealnie gładkie ściany, a następnie na malowanie. Równolegle lub zaraz po malowaniu montuje się podłogi panele, deski, płytki. Te prace, choć wydają się proste, wymagają precyzji i dbałości o detale. Na gładzie i malowanie należy zarezerwować od 2 do 4 tygodni, a na montaż podłóg od 1 do 3 tygodni, w zależności od powierzchni i rodzaju materiałów.

Łazienki i kuchnia: "biały montaż" i instalacja sprzętów jako najdłuższy element układanki

Wykończenie łazienek i kuchni jest często najbardziej czasochłonną częścią etapu wykończeniowego. Układanie płytek, "biały montaż" (montaż armatury, ceramiki sanitarnej), a następnie instalacja mebli kuchennych i sprzętów AGD to procesy, które wymagają koordynacji wielu branż i często są przerywane oczekiwaniem na dostawy. Na wykończenie tych pomieszczeń, wliczając w to wszystkie prace, należy zarezerwować od 4 do 8 tygodni, a czasem nawet dłużej, jeśli pojawią się niestandardowe rozwiązania.

Drzwi wewnętrzne, oświetlenie, detale: finalne prace i ich wpływ na termin przeprowadzki

Ostatnie szlify to montaż drzwi wewnętrznych, oświetlenia, gniazdek, włączników, a także wszelkich detali dekoracyjnych, takich jak listwy przypodłogowe czy karnisze. Choć pozornie drobne, te prace potrafią zająć sporo czasu i często są tymi, które decydują o ostatecznym terminie przeprowadzki. Na te finalne prace należy liczyć od 1 do 3 tygodni. Pamiętaj, że diabeł tkwi w szczegółach, a ich dopracowanie wymaga cierpliwości.

Jak nie stracić czasu i pieniędzy? Najczęstsze błędy wydłużające budowę domu

Jako ekspert, zawsze staram się uczulać inwestorów na potencjalne pułapki. Uniknięcie najczęstszych błędów może znacząco skrócić czas budowy i uchronić Cię przed niepotrzebnymi kosztami. To sekcja, którą powinieneś potraktować bardzo poważnie.

Brak szczegółowego harmonogramu i umowy z wykonawcą

Jednym z największych błędów jest rozpoczęcie budowy bez szczegółowego harmonogramu prac i precyzyjnej umowy z wykonawcą. Brak tych dokumentów to prosta droga do opóźnień, nieporozumień i dodatkowych kosztów. Harmonogram powinien określać etapy, terminy i odpowiedzialności, a umowa zabezpieczać Twoje interesy, precyzując zakres prac, wynagrodzenie i kary umowne za opóźnienia. Bez tego, wykonawca może dowolnie rozciągać prace, a Ty będziesz bezradny.

Złe planowanie finansowania i opóźnienia w płatnościach

Budowa to ogromna inwestycja, a jej płynność finansowa jest kluczowa. Złe planowanie budżetu, niedoszacowanie kosztów lub opóźnienia w płatnościach (np. z powodu problemów z transzami kredytu hipotecznego) to pewny sposób na wstrzymanie prac. Ekipy budowlane nie będą czekać w nieskończoność na wynagrodzenie, a dostawcy materiałów na zapłatę. To generuje przestoje, a często także dodatkowe koszty związane z ponownym uruchomieniem budowy.

Przeczytaj również: 200 tys. zł na dom pod klucz? Ekspert ujawnia prawdę o kosztach.

Podejmowanie pochopnych decyzji i wprowadzanie zmian w projekcie w trakcie prac

Zmiany w projekcie wprowadzane w ostatniej chwili lub podejmowanie pochopnych decyzji w trakcie budowy to jeden z głównych "zabójców" harmonogramu. Każda zmiana to konieczność przeprojektowania, zamówienia nowych materiałów, a często także demontażu już wykonanych elementów. To generuje ogromne opóźnienia i dodatkowe koszty. Moja rada: dokładnie przemyśl projekt na etapie planowania i staraj się trzymać go konsekwentnie. Unikniesz w ten sposób wielu frustracji i niepotrzebnego wydłużania budowy.

Źródło:

[1]

https://www.castorama.pl/ile-trwa-budowa-domu-zaplanuj-ja-odpowiednio-ins-1158675.html

[2]

https://blog.ongeo.pl/jak-szybko-zbudowac-dom

[3]

https://notus.pl/blog-finansowy/bez-kategorii/etapy-budowy-domu-od-podstaw-budowa-domu-krok-po-kroku/

[4]

https://www.extradom.pl/porady/artykul-formalnosci-zwiazane-z-budowa-domu-w-4-krokach

[5]

https://profibud.waw.pl/ile-trwaja-formalnosci-przed-budowa-domu/

Najczęstsze pytania

Realistycznie, budowa domu jednorodzinnego w Polsce, od formalności po wykończenie "pod klucz", trwa zazwyczaj od 1,5 roku do 3 lat. Wpływa na to wiele czynników, w tym technologia i organizacja prac.

Procedury administracyjne, takie jak uzyskanie mapy, adaptacja projektu, warunki zabudowy i pozwolenie na budowę, mogą zająć od 3 do nawet 12 miesięcy. Warto zaplanować ten czas z wyprzedzeniem.

Po stanie surowym, najbardziej czasochłonny jest etap doprowadzenia domu do stanu deweloperskiego (2-6 miesięcy), obejmujący instalacje, tynki, wylewki i ocieplenie. Wykończenie "pod klucz" również jest zmienne (3-6 miesięcy).

Nie, budowa systemem gospodarczym jest zazwyczaj dłuższa niż zlecenie prac generalnemu wykonawcy. Wymaga samodzielnego zarządzania ekipami i materiałami, co często prowadzi do przestojów i opóźnień.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

ile trwa wybudowanie domu
ile trwa budowa domu jednorodzinnego
ile trwają formalności przed budową domu
ile trwa stan surowy otwarty
Autor Radosław Kowalski
Radosław Kowalski

Jestem Radosław Kowalski, specjalista w dziedzinie budownictwa z ponad dziesięcioletnim doświadczeniem w branży. Moja kariera obejmuje różnorodne projekty, od budowy domów jednorodzinnych po złożone inwestycje komercyjne, co pozwoliło mi zdobyć szeroką wiedzę na temat nowoczesnych technik budowlanych oraz przepisów prawnych. Posiadam również certyfikaty potwierdzające moje umiejętności w zakresie zarządzania projektami budowlanymi oraz jakości materiałów budowlanych. Skupiam się na dostarczaniu rzetelnych i praktycznych informacji, które pomagają zarówno profesjonalistom, jak i osobom prywatnym w podejmowaniu świadomych decyzji dotyczących budowy i remontów. Moje podejście opiera się na dokładności oraz aktualności danych, co jest kluczowe w tak dynamicznej dziedzinie jak budownictwo. Pisząc dla normydin.pl, dążę do dzielenia się moją pasją do budownictwa oraz wiedzą, aby inspirować i edukować czytelników. Moim celem jest nie tylko informowanie, ale także budowanie zaufania w branży, co uważam za fundament każdej udanej współpracy.
