Marzenie o własnym domu to dla wielu z nas jeden z najważniejszych życiowych celów. Proces jego budowy w Polsce, choć ekscytujący, bywa złożony i pełen wyzwań. Ten kompleksowy przewodnik ma za zadanie przeprowadzić Cię przez każdy etap od pierwszych formalności, przez wybór działki i projektu, aż po prace wykończeniowe i odbiór techniczny. Moim celem jest dostarczenie Ci praktycznej wiedzy, która pozwoli uniknąć najczęstszych błędów i zrealizować inwestycję sprawnie i zgodnie z planem.

Budowa domu w Polsce: Kompletny przewodnik po etapach, kosztach i formalnościach

  • Proces budowy domu w Polsce obejmuje kluczowe etapy: od formalności (pozwolenie/zgłoszenie) przez stan zerowy, surowy otwarty i zamknięty, prace instalacyjne, wykończeniowe, aż po odbiór techniczny.
  • Niezbędne formalności to m.in. uzyskanie mapy do celów projektowych, warunków zabudowy (jeśli brak MPZP) oraz pozwolenia na budowę lub dokonanie zgłoszenia.
  • Szacunkowe koszty budowy domu 100-120 m² do stanu deweloperskiego wahają się od 500 000 do 700 000 zł, a dla 150 m² mogą być wyższe.
  • Najczęstsze błędy to niedokładne oszacowanie budżetu, wybór niesprawdzonych ekip, oszczędzanie na kluczowych materiałach oraz błędy w projekcie i izolacji.
  • Współczesne budownictwo stawia na energooszczędność, wykorzystując pompy ciepła, rekuperację i fotowoltaikę, często w domach o prostej bryle.

planowanie budowy domu od podstaw

Jak zacząć budowę domu, by uniknąć błędów?

Początek każdej inwestycji budowlanej to kluczowy moment, który rzutuje na cały późniejszy proces. Właściwe planowanie i przemyślane decyzje na starcie pozwalają uniknąć wielu kosztownych błędów, frustracji i opóźnień. Z mojego doświadczenia wiem, że solidne fundamenty w postaci dobrze przemyślanej koncepcji to podstawa sukcesu.

Działka i projekt: fundament Twojej inwestycji

Wybór odpowiedniej działki i dopasowanego do niej projektu to absolutne podstawy, na których opiera się cała budowa domu. To decyzje, które będą miały wpływ nie tylko na estetykę i funkcjonalność Twojego przyszłego domu, ale także na jego koszty budowy i eksploatacji przez lata. Niewłaściwy wybór może generować problemy z formalnościami, trudności w realizacji, a nawet uniemożliwić budowę wymarzonego domu.

Analiza Miejscowego Planu Zagospodarowania lub uzyskanie Warunków Zabudowy

Zanim kupisz działkę i wybierzesz projekt, musisz sprawdzić, co możesz na niej zbudować. Służą do tego dwa kluczowe dokumenty: Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) lub, w jego braku, Warunki Zabudowy (WZ). MPZP to akt prawa miejscowego, który określa przeznaczenie terenu, linie zabudowy, wysokość budynków, kąt nachylenia dachu i wiele innych parametrów. Jeśli dla Twojej działki nie ma MPZP, musisz wystąpić o WZ. Analiza tych dokumentów jest niezbędna, ponieważ to one definiują możliwości zabudowy i pomagają uniknąć sytuacji, w której wybrany projekt okaże się niemożliwy do zrealizowania na danej parceli.

Budżetowanie w praktyce: Jak realistycznie oszacować całkowity koszt budowy?

Realistyczne oszacowanie budżetu to jeden z najtrudniejszych, ale i najważniejszych elementów planowania. Z moich obserwacji wynika, że koszty budowy domu w Polsce znacznie wzrosły w ostatnich latach. Obecnie średni koszt budowy domu o powierzchni 100-120 m² do stanu deweloperskiego może wynosić od około 500 000 do nawet 700 000 zł, w zależności od technologii, lokalizacji i standardu materiałów. Jeśli planujesz dom o powierzchni 150 m², musisz liczyć się z kosztami przekraczającymi te widełki. Pamiętaj, aby w budżecie uwzględnić nie tylko koszty materiałów i robocizny, ale także nieprzewidziane wydatki, które zawsze się pojawiają zalecam rezerwę na poziomie 10-15%.
  • Koszty zakupu działki (jeśli jeszcze jej nie masz)
  • Koszty projektu (gotowego lub indywidualnego) i adaptacji
  • Opłaty administracyjne i formalności (mapy, badania, pozwolenia)

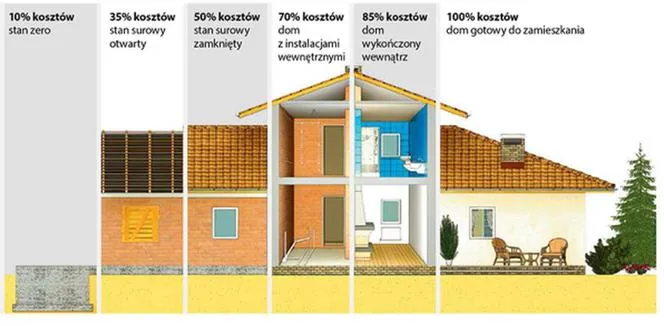

  • Stan zerowy (roboty ziemne, fundamenty, izolacje)
  • Stan surowy otwarty (ściany, stropy, konstrukcja dachu, pokrycie)
  • Stan surowy zamknięty (okna, drzwi zewnętrzne, brama garażowa)
  • Instalacje (elektryczna, wodno-kanalizacyjna, grzewcza, wentylacyjna)
  • Prace wykończeniowe (tynki, wylewki, podłogi, malowanie, drzwi wewnętrzne, biały montaż)
  • Zagospodarowanie terenu (podjazdy, ogrodzenie, taras)
  • Nadzór inwestorski i kierownik budowy

Formalności budowlane krok po kroku

Proces budowlany w Polsce, choć systematycznie nowelizowany w celu uproszczenia, nadal wymaga dopełnienia szeregu formalności. Z mojego doświadczenia wynika, że zrozumienie i sprawne przejście przez tę biurokratyczną ścieżkę jest kluczowe dla uniknięcia opóźnień i problemów. Ta sekcja pomoże Ci zrozumieć, jakie dokumenty i zgody są niezbędne na poszczególnych etapach.

Mapa do celów projektowych i badania geotechniczne gruntu: dlaczego to kluczowe?

Zanim architekt zacznie projektować Twój dom, potrzebuje mapy do celów projektowych. To szczegółowa mapa geodezyjna, która przedstawia istniejące uzbrojenie terenu, granice działki i jej ukształtowanie. Jest ona podstawą do prawidłowego usytuowania budynku na działce i zaprojektowania przyłączy. Równie ważne są badania geotechniczne gruntu. Pozwalają one ocenić nośność gruntu, poziom wód gruntowych i rodzaj podłoża. To absolutnie niezbędne, aby odpowiednio zaprojektować fundamenty. Zlekceważenie tych badań może prowadzić do poważnych problemów konstrukcyjnych w przyszłości, takich jak pękanie ścian czy osiadanie budynku, generując ogromne, ukryte koszty.

Adaptacja projektu gotowego czy projekt indywidualny? Co musisz wiedzieć

Decyzja między projektem gotowym a indywidualnym to jeden z pierwszych dylematów. Projekty gotowe są tańsze i dostępne od ręki, ale wymagają adaptacji do warunków gruntowych, MPZP/WZ oraz Twoich indywidualnych potrzeb. Adaptacja ta jest obowiązkowa i musi być wykonana przez uprawnionego architekta. Projekty indywidualne są droższe i czasochłonne, ale dają pełną swobodę w kształtowaniu przestrzeni, idealnie dopasowanej do Twoich preferencji i specyfiki działki. Zawsze doradzam, aby przy wyborze brać pod uwagę nie tylko koszty, ale przede wszystkim funkcjonalność, estetykę oraz zgodność z lokalnymi przepisami i warunkami gruntowymi.

Pozwolenie na budowę vs. zgłoszenie z projektem: która ścieżka jest dla Ciebie?

W polskim prawie budowlanym istnieją dwie główne ścieżki formalne, aby rozpocząć budowę domu: pozwolenie na budowę lub zgłoszenie budowy z projektem. Pozwolenie na budowę jest wymagane dla większości domów jednorodzinnych, zwłaszcza tych o skomplikowanej bryle lub położonych w specyficznych warunkach. Proces ten jest bardziej sformalizowany i trwa dłużej. Zgłoszenie budowy z projektem to uproszczona procedura, możliwa dla domów jednorodzinnych, których obszar oddziaływania mieści się w całości na działce, na której zostały zaprojektowane. W przypadku zgłoszenia, jeśli w ciągu 21 dni urząd nie wniesie sprzeciwu, możesz rozpocząć budowę. Wybór ścieżki zależy od specyfiki Twojego projektu i działki, a także od aktualnych przepisów Prawa Budowlanego.

Dziennik budowy, kierownik budowy i inne obowiązki inwestora

Każda budowa wymaga prowadzenia dziennika budowy urzędowego dokumentu, w którym odnotowuje się przebieg robót, zdarzenia i decyzje. Jest to kluczowy element dokumentacji. Niezbędne jest również zatrudnienie kierownika budowy, który jest odpowiedzialny za prawidłowe wykonanie prac zgodnie z projektem, przepisami i sztuką budowlaną. Kierownik budowy pełni funkcję nadzoru technicznego i reprezentuje Cię na budowie. Jako inwestor masz również szereg innych obowiązków, które warto znać:

  • Zapewnienie bezpieczeństwa na budowie, w tym ogrodzenia terenu i oznaczenia.
  • Dostarczenie projektu budowlanego z kompletem uzgodnień.
  • Zapewnienie nadzoru autorskiego (jeśli jest wymagany lub zalecony w projekcie).
  • Umożliwienie kierownikowi budowy wykonywania jego obowiązków.
  • Terminowe dostarczanie materiałów i zapewnienie płynności finansowej inwestycji.
  • Prowadzenie dokumentacji budowlanej.

Etapy budowy domu: Od fundamentów po klucz

Budowa domu to proces, który można podzielić na kilka logicznie następujących po sobie etapów. Każdy z nich ma swoje specyficzne wymagania i jest kluczowy dla jakości i trwałości całego budynku. Zrozumienie tej sekwencji pozwoli Ci lepiej kontrolować postępy prac i planować kolejne kroki.

Etap 0: Stan zerowy od wytyczenia budynku po solidne fundamenty

Stan zerowy to fundamenty Twojego domu, dosłownie i w przenośni. Obejmuje on przygotowanie terenu (niwelacja, usunięcie przeszkód), wytyczenie budynku przez geodetę, wykonanie wykopów pod fundamenty, a następnie ich zbrojenie i zalanie betonem. Kluczowe jest również wykonanie izolacji poziomej i pionowej fundamentów, która chroni budynek przed wilgocią z gruntu. Błędy popełnione na tym etapie, takie jak niedokładne wykonanie izolacji czy niewłaściwe zagęszczenie gruntu, mogą prowadzić do poważnych problemów w przyszłości, generując "ukryte koszty na lata" związane z zawilgoceniem czy osiadaniem budynku. To inwestycja w trwałość i bezpieczeństwo.

Etap I: Stan surowy otwarty jak rosną mury, stropy i dach Twojego domu

Po zakończeniu stanu zerowego przechodzimy do stanu surowego otwartego. Na tym etapie wznoszone są ściany nośne i działowe, wykonuje się stropy nad parterem i kolejnymi kondygnacjami, a następnie montuje się konstrukcję dachu. Na koniec kładzione jest pokrycie dachowe (np. dachówka, blachodachówka). Na tym etapie dom zaczyna nabierać swojego docelowego kształtu, a my możemy już wyobrazić sobie jego bryłę.

Etap II: Stan surowy zamknięty montaż okien, drzwi i bramy garażowej

Stan surowy zamknięty to moment, w którym budynek zostaje zabezpieczony przed warunkami atmosferycznymi. Obejmuje on montaż stolarki okiennej i drzwiowej zewnętrznej oraz bramy garażowej. Dzięki temu wnętrze budynku jest chronione przed deszczem, wiatrem i mrozem, co pozwala na rozpoczęcie prac wewnętrznych, które wymagają stabilnych warunków temperaturowych i wilgotnościowych.

Etap III: Prace instalacyjne serce Twojego domu (elektryka, hydraulika, wentylacja)

Prace instalacyjne to prawdziwe "serce" Twojego domu, odpowiadające za jego funkcjonalność i komfort. Na tym etapie wykonuje się instalacje elektryczne (rozprowadzenie przewodów, montaż puszek), wodno-kanalizacyjne (rury doprowadzające wodę i odprowadzające ścieki), grzewcze (ogrzewanie podłogowe, grzejniki, kotłownia) oraz wentylacyjne. Warto pamiętać o rosnącej popularności i wymogach dotyczących rozwiązań energooszczędnych. Coraz częściej inwestorzy decydują się na:

  • Pompy ciepła jako główne źródło ogrzewania i ciepłej wody.
  • Rekuperację, czyli system wentylacji mechanicznej z odzyskiem ciepła, który zapewnia świeże powietrze przy minimalnych stratach energii.
  • Instalacje fotowoltaiczne, pozwalające na produkcję własnej energii elektrycznej, co znacząco obniża rachunki za prąd.

Etap IV: Prace wykończeniowe od tynków i wylewek po biały montaż

Prace wykończeniowe to etap, w którym dom nabiera ostatecznego charakteru i staje się gotowy do zamieszkania. Obejmują one szereg działań, takich jak tynkowanie ścian i sufitów, wykonanie wylewek podłogowych, a następnie montaż podłóg (panele, płytki, parkiet). Kolejne kroki to malowanie ścian, montaż drzwi wewnętrznych, biały montaż w łazienkach (umywalki, toalety, wanny, prysznice) oraz montaż armatury kuchennej. To także czas na instalację oświetlenia, gniazdek i włączników. Na tym etapie dom zaczyna wyglądać jak wymarzone miejsce do życia.

Jak wybrać wykonawców i materiały, by budować mądrze?

Wybór odpowiednich wykonawców i wysokiej jakości materiałów to decyzje, które mają fundamentalne znaczenie dla jakości, trwałości i bezpieczeństwa Twojego przyszłego domu. To także klucz do utrzymania budżetu w ryzach i uniknięcia kosztownych poprawek. Z mojego doświadczenia wynika, że na tych elementach nie warto oszczędzać.

System gospodarczy czy generalny wykonawca? Wady i zalety obu rozwiązań

Decyzja o sposobie prowadzenia budowy ma ogromne znaczenie. Oto porównanie dwóch głównych opcji:

System gospodarczy Generalny wykonawca
Zalety: Zalety:
Potencjalnie niższe koszty robocizny (jeśli masz czas i wiedzę). Jeden podmiot odpowiedzialny za całość inwestycji.
Większa kontrola nad wyborem poszczególnych ekip i materiałów. Oszczędność czasu i mniejsze zaangażowanie inwestora.
Możliwość rozłożenia płatności w czasie. Często krótszy czas realizacji dzięki skoordynowaniu prac.
Gwarancja na całość wykonanych prac.
Wady: Wady:
Ogromne zaangażowanie czasowe i organizacyjne inwestora. Zazwyczaj wyższe koszty początkowe.
Wymaga dużej wiedzy budowlanej i umiejętności zarządzania. Mniejsza elastyczność w trakcie budowy.
Ryzyko problemów z koordynacją ekip i terminami. Ograniczony wpływ na wybór poszczególnych ekip podwykonawców.
Brak jednej gwarancji na całość prac.

Gdzie szukać sprawdzonych ekip budowlanych i jak weryfikować ich kompetencje?

Wybór rzetelnej ekipy to podstawa. Z moich obserwacji wynika, że zatrudnianie niesprawdzonych wykonawców to jeden z najczęstszych błędów. Oto kilka wskazówek, jak znaleźć i zweryfikować fachowców:

  • Rekomendacje: Pytaj znajomych, rodziny, sąsiadów, którzy niedawno budowali lub remontowali.
  • Internet: Szukaj firm z dobrymi opiniami na portalach branżowych i forach budowlanych.
  • Oglądaj realizacje: Poproś o możliwość obejrzenia poprzednich budów wykonanych przez daną ekipę. To najlepszy sposób na ocenę jakości pracy.
  • Weryfikacja uprawnień i ubezpieczeń: Sprawdź, czy firma posiada niezbędne uprawnienia i ubezpieczenie OC.
  • Umowa: Zawsze podpisuj szczegółową umowę, która jasno określa zakres prac, terminy i warunki płatności.
  • Spotkanie: Zawsze spotkaj się osobiście z potencjalnym wykonawcą, aby ocenić jego profesjonalizm i komunikatywność.

Materiały budowlane: Na czym nie warto oszczędzać, by uniknąć kosztownych napraw?

Oszczędzanie na materiałach budowlanych to często pozorna oszczędność, która w dłuższej perspektywie generuje znacznie wyższe koszty. Z mojego doświadczenia wiem, że są obszary, w których inwestycja w jakość jest absolutnie kluczowa. Należą do nich:

  • Izolacja fundamentów: Niewłaściwa izolacja przeciwwilgociowa i termiczna fundamentów to prosta droga do zawilgocenia ścian, pleśni i ogromnych strat ciepła. Naprawa tego błędu jest niezwykle kosztowna i skomplikowana.
  • Izolacja dachu: Słaba izolacja dachu prowadzi do ucieczki ciepła i wysokich rachunków za ogrzewanie. Wymiana izolacji dachu to duża inwestycja, dlatego warto zrobić to dobrze za pierwszym razem.
  • Okna i drzwi zewnętrzne: To one odpowiadają za szczelność termiczną budynku. Wybór energooszczędnych okien o wysokim współczynniku przenikania ciepła to inwestycja, która szybko się zwraca.
  • Materiały konstrukcyjne: Cegły, pustaki, beton ich jakość wpływa na trwałość i bezpieczeństwo całej konstrukcji.
  • Systemy grzewcze i wentylacyjne: Inwestycja w nowoczesne i efektywne rozwiązania (np. pompy ciepła, rekuperacja) to gwarancja niskich kosztów eksploatacji i komfortu.

Umowa z wykonawcą: jakie zapisy muszą się w niej znaleźć, by chronić Twój interes?

Solidna umowa z wykonawcą to Twoja polisa bezpieczeństwa. Musi być szczegółowa i jasno określać wszystkie aspekty współpracy. Oto kluczowe zapisy, które powinny się w niej znaleźć:

  • Dokładny zakres prac: Precyzyjne określenie, co wykonawca ma zrobić, z podziałem na etapy.
  • Harmonogram prac: Terminy rozpoczęcia i zakończenia poszczególnych etapów oraz całej budowy.
  • Kary umowne: Za opóźnienia w realizacji lub niewykonanie prac zgodnie z umową.
  • Warunki płatności: Szczegółowy harmonogram płatności, najlepiej powiązany z postępem prac.
  • Gwarancja i rękojmia: Okresy odpowiedzialności wykonawcy za wady wykonanych prac.
  • Ubezpieczenie OC wykonawcy: Na wypadek szkód powstałych w trakcie budowy.
  • Sposób rozliczania zmian: Procedura wprowadzania zmian w projekcie i ich wpływ na koszty i terminy.
  • Protokół odbioru: Warunki i procedura odbioru poszczególnych etapów i całego budynku.

Unikaj tych błędów: Najczęstsze pułapki w budowie domu

Budowa domu to skomplikowane przedsięwzięcie, a świadomość potencjalnych błędów i pułapek jest kluczowa dla sprawnej i bezproblemowej realizacji inwestycji. Z mojego doświadczenia wynika, że wiele problemów można uniknąć, odpowiednio się do nich przygotowując. Poniżej przedstawiam najczęstsze błędy popełniane przez inwestorów.

Błędy na etapie fundamentów i izolacji: ukryte koszty na lata

Jak już wspominałem, błędy na etapie fundamentów oraz izolacji przeciwwilgociowej i termicznej to jedne z najpoważniejszych. Niewłaściwe wykonanie drenażu, brak odpowiedniej izolacji przeciwwilgociowej lub jej uszkodzenie, a także niedostateczna izolacja termiczna fundamentów, prowadzą do zawilgocenia ścian, rozwoju pleśni i grzybów oraz ogromnych strat ciepła. Konsekwencje tych błędów są długoterminowe i generują "ukryte koszty na lata" od wysokich rachunków za ogrzewanie, przez konieczność kosztownych osuszeń, aż po potencjalne problemy zdrowotne mieszkańców. Naprawa tych usterek jest zazwyczaj bardzo trudna i droga, wymagająca często odkopywania fundamentów.

Niefunkcjonalny projekt: Jak codzienne życie weryfikuje błędy projektowe?

Wybór nieodpowiedniego lub niefunkcjonalnego projektu to kolejny częsty błąd. Piękna wizualizacja nie zawsze idzie w parze z praktycznością. Zbyt mała kuchnia, brak miejsca na przechowywanie, nieergonomiczne rozmieszczenie pomieszczeń, zbyt wąskie korytarze czy źle zlokalizowane okna to wszystko może negatywnie wpływać na komfort i ergonomię codziennego życia w domu. Pamiętam przypadek, gdzie brak spiżarni przy kuchni okazał się ogromnym utrudnieniem dla rodziny. Warto spędzić dużo czasu na analizie projektu pod kątem własnych potrzeb i stylu życia, a nawet wyobrazić sobie codzienne czynności w przyszłym domu.

Problem "znikającego budżetu": nieprzewidziane wydatki i jak się na nie przygotować

Niedokładne oszacowanie budżetu i problem "znikającego budżetu" to zmora wielu inwestorów. Zawsze pojawiają się nieprzewidziane wydatki czy to z powodu wzrostu cen materiałów, dodatkowych prac, czy konieczności naprawienia błędów. Aby się na nie przygotować, zawsze zalecam stworzenie realistycznej rezerwy finansowej na poziomie 10-15% całkowitego kosztu budowy. Ponadto, warto regularnie monitorować wydatki, porównywać je z planem i na bieżąco aktualizować budżet. To pozwoli szybko reagować na ewentualne odchylenia i podejmować świadome decyzje.

Brak nadzoru inwestorskiego: Dlaczego obecność na budowie jest tak ważna?

Nawet jeśli zatrudnisz kierownika budowy, brak aktywnego nadzoru inwestorskiego z Twojej strony może prowadzić do problemów. Kierownik budowy ma wiele obowiązków, ale to Ty jesteś inwestorem i to w Twoim interesie leży dbanie o jakość i zgodność z projektem. Regularna obecność na budowie, choćby raz w tygodniu, pozwala na bieżąco monitorować postępy, wykrywać ewentualne uchybienia i szybko komunikować się z wykonawcami. Twoje zaangażowanie pokazuje ekipie, że zależy Ci na jakości, co często przekłada się na większą staranność w wykonywaniu prac.

Przeczytaj również: Styropian na fundamenty: Jaki i ile cm? Uniknij błędów (WT 2021)

Zakończenie budowy i odbiór techniczny: Ostatnie kroki do zamieszkania

Po miesiącach intensywnych prac budowlanych nadchodzi wyczekiwany moment zakończenie budowy. Zanim jednak wprowadzisz się do swojego nowego domu, musisz dopełnić ostatnich formalności i przejść przez procedury odbioru technicznego. To niezbędne kroki, które potwierdzają zgodność wykonania budynku z projektem i przepisami, a także umożliwiają jego legalne użytkowanie.

Jakie dokumenty są potrzebne do oficjalnego zakończenia budowy?

Aby oficjalnie zakończyć budowę i złożyć wniosek o pozwolenie na użytkowanie, musisz zgromadzić szereg dokumentów. Ich kompletność jest kluczowa dla sprawnego przebiegu procedury. Najważniejsze z nich to:

  • Oryginał dziennika budowy z kompletnymi wpisami kierownika budowy i ewentualnie inspektora nadzoru.
  • Oświadczenie kierownika budowy o zgodności wykonania obiektu z projektem budowlanym i przepisami.
  • Oświadczenie kierownika budowy o doprowadzeniu do należytego stanu i porządku terenu budowy.
  • Protokoły odbiorów instalacji (elektrycznej, gazowej, wodno-kanalizacyjnej, wentylacyjnej) od uprawnionych specjalistów.
  • Geodezyjna inwentaryzacja powykonawcza, czyli mapa pokazująca faktyczne położenie budynku i przyłączy.
  • Certyfikat energetyczny (świadectwo charakterystyki energetycznej budynku).
  • Oświadczenia dostawców mediów o gotowości przyłączy (woda, prąd, gaz).
  • W razie potrzeby: protokoły badań i sprawdzeń (np. szczelności instalacji gazowej, kominiarskie).

Procedura odbioru budynku przez nadzór budowlany

Po złożeniu kompletu dokumentów do Powiatowego Inspektoratu Nadzoru Budowlanego (PINB), rozpoczyna się procedura odbioru budynku. Inspektorat ma 21 dni na wniesienie sprzeciwu lub wydanie decyzji. W tym czasie inspektorzy mogą przeprowadzić kontrolę na budowie. Zwracają uwagę na zgodność wykonania z projektem, przestrzeganie przepisów Prawa Budowlanego, bezpieczeństwo konstrukcji, prawidłowość wykonania instalacji oraz ogólny stan techniczny obiektu. W przypadku stwierdzenia uchybień, PINB może nałożyć kary, nakazać usunięcie nieprawidłowości lub wstrzymać użytkowanie budynku do czasu ich usunięcia. Dlatego tak ważne jest, aby wszystkie prace były wykonane starannie i zgodnie z dokumentacją.

Uzyskanie pozwolenia na użytkowanie: ostatnia prosta przed przeprowadzką

Po pomyślnym przejściu procedury odbioru i braku sprzeciwu ze strony PINB (lub wydaniu pozytywnej decyzji), możesz uzyskać pozwolenie na użytkowanie. Jest to ostatni, ale absolutnie niezbędny dokument, który legalizuje Twój pobyt w nowo wybudowanym domu. Bez pozwolenia na użytkowanie, zamieszkanie w budynku jest nielegalne i może wiązać się z poważnymi konsekwencjami prawnymi i finansowymi. Dopiero po jego uzyskaniu możesz cieszyć się swoim wymarzonym domem w pełni legalnie i bezpiecznie.

Źródło:

[1]

https://www.castorama.pl/etapy-budowy-domu-jak-to-wyglada-krok-po-kroku-ins-11545896.html

[2]

https://www.budmat.com/pl/poradnik/formalnosci-przed-budowa-domu-31

[3]

https://www.morizon.pl/blog/formalnosci-przy-budowie-domu/

[4]

https://www.velux.pl/magazine/przewodnik-po-budowie-domu-etapy-harmonogram

Najczęstsze pytania

Szacunkowo od 500 000 do 700 000 zł do stanu deweloperskiego, zależnie od technologii i lokalizacji. Koszt budowy domu 150 m² może być wyższy. Zawsze uwzględnij rezerwę 10-15% na nieprzewidziane wydatki.

Zacznij od wyboru działki i analizy MPZP/WZ. Następnie stwórz realistyczny budżet, wybierz projekt (gotowy lub indywidualny) i zgromadź niezbędne dokumenty, takie jak mapa do celów projektowych i badania geotechniczne.

Nie zawsze. Dla niektórych domów jednorodzinnych, których obszar oddziaływania mieści się w całości na działce, wystarczy zgłoszenie budowy z projektem. Sprawdź aktualne przepisy Prawa Budowlanego, by wybrać właściwą ścieżkę.

Do najczęstszych błędów należą: niedokładne oszacowanie budżetu, wybór niesprawdzonych ekip, oszczędzanie na kluczowych materiałach (np. izolacji) oraz błędy w projekcie i brak nadzoru inwestorskiego.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

jak wybudować dom
jak wybudować dom krok po kroku w polsce
koszty budowy domu jednorodzinnego
formalności przed budową domu
Autor Radosław Kowalski
Radosław Kowalski

Jestem Radosław Kowalski, specjalista w dziedzinie budownictwa z ponad dziesięcioletnim doświadczeniem w branży. Moja kariera obejmuje różnorodne projekty, od budowy domów jednorodzinnych po złożone inwestycje komercyjne, co pozwoliło mi zdobyć szeroką wiedzę na temat nowoczesnych technik budowlanych oraz przepisów prawnych. Posiadam również certyfikaty potwierdzające moje umiejętności w zakresie zarządzania projektami budowlanymi oraz jakości materiałów budowlanych. Skupiam się na dostarczaniu rzetelnych i praktycznych informacji, które pomagają zarówno profesjonalistom, jak i osobom prywatnym w podejmowaniu świadomych decyzji dotyczących budowy i remontów. Moje podejście opiera się na dokładności oraz aktualności danych, co jest kluczowe w tak dynamicznej dziedzinie jak budownictwo. Pisząc dla normydin.pl, dążę do dzielenia się moją pasją do budownictwa oraz wiedzą, aby inspirować i edukować czytelników. Moim celem jest nie tylko informowanie, ale także budowanie zaufania w branży, co uważam za fundament każdej udanej współpracy.

Udostępnij artykuł

Napisz komentarz

Polecane artykuły
