Ile trwa uzyskanie pozwolenia na budowę domu jednorodzinnego realne terminy i co je kształtuje?
- Ustawowy termin na wydanie decyzji o pozwoleniu na budowę to 65 dni, ale w praktyce proces często trwa dłużej, od miesiąca do nawet kilku.
- Po 65 dniach bez decyzji następuje tzw. milcząca zgoda, równoznaczna z pozwoleniem.
- Dla prostszych domów jednorodzinnych alternatywą jest zgłoszenie budowy, gdzie organ ma 21 dni na wniesienie sprzeciwu.
- Główne przyczyny opóźnień to błędy formalne we wniosku, niekompletna dokumentacja oraz niezgodności w projekcie.
- Od 1 stycznia 2026 r. brak planów ogólnych gmin może zablokować wydawanie decyzji o warunkach zabudowy, co jest kluczowe dla wielu inwestorów.
- Cyfryzacja procesu poprzez portal e-Budownictwo ma na celu usprawnienie i przyspieszenie procedur.
Ustawowe 65 dni a rzeczywistość: poznaj realne terminy
Zgodnie z ustawą Prawo budowlane, organ administracji architektoniczno-budowlanej, którym najczęściej jest starostwo powiatowe, ma 65 dni na wydanie decyzji o pozwoleniu na budowę. Termin ten liczy się od dnia złożenia kompletnego wniosku. Warto jednak pamiętać, że do tego okresu nie wlicza się czasu, w którym postępowanie jest zawieszone, ani opóźnień wynikających z winy wnioskodawcy, na przykład konieczności uzupełnienia braków w dokumentacji. Co ciekawe, jeśli urząd nie wyda decyzji w ciągu tych 65 dni, następuje tzw. milcząca zgoda, która jest równoznaczna z uzyskaniem pozwolenia. To mechanizm, który ma dyscyplinować urzędy, ale w praktyce rzadko się zdarza, by urząd nie zareagował w żaden sposób.Niestety, moje doświadczenie pokazuje, że choć 65 dni to termin ustawowy, rzeczywisty czas oczekiwania często bywa dłuższy. Proces może skrócić się do miesiąca, jeśli wszystko pójdzie gładko i urząd nie jest obłożony, ale równie dobrze może wydłużyć się do kilku miesięcy, zwłaszcza w większych miastach czy regionach o intensywnej zabudowie. To właśnie ta rozbieżność między teorią a praktyką jest źródłem frustracji wielu inwestorów.
Co ma największy wpływ na czas oczekiwania w Twoim powiecie?
Na to, ile faktycznie poczekasz na upragnione pozwolenie, wpływa kilka kluczowych czynników. Z mojego punktu widzenia, te trzy elementy są najważniejsze:
- Obłożenie danego urzędu: To chyba najbardziej prozaiczny, ale i najbardziej realny czynnik. W urzędach, gdzie liczba składanych wniosków jest bardzo duża, a kadra ograniczona, czas oczekiwania siłą rzeczy się wydłuża. W mniejszych miejscowościach, gdzie ruch jest mniejszy, sprawy często załatwiane są szybciej.
- Stopień skomplikowania projektu: Im bardziej nietypowy, złożony lub wymagający wielu uzgodnień projekt, tym większe prawdopodobieństwo, że urzędnik będzie potrzebował więcej czasu na jego analizę. Proste, typowe projekty domów jednorodzinnych zazwyczaj przechodzą weryfikację sprawniej.
- Kompletność i poprawność złożonych dokumentów: To absolutna podstawa i coś, na co masz największy wpływ. Każdy brak formalny, każda nieścisłość czy błąd w dokumentacji to niemal gwarancja wezwania do uzupełnienia, a to z kolei zatrzymuje bieg 65-dniowego terminu. O tym, jak ważne jest perfekcyjne przygotowanie wniosku, będę jeszcze mówił.
Kiedy wystarczy uproszczone zgłoszenie budowy i zyskasz cenne tygodnie?
Dobra wiadomość jest taka, że nie zawsze musisz przechodzić przez pełną procedurę pozwolenia na budowę. Dla niektórych typów domów jednorodzinnych istnieje uproszczona procedura zgłoszenia budowy z projektem. To świetna opcja, która może zaoszczędzić Ci cenne tygodnie. Aby móc z niej skorzystać, Twój dom musi spełniać określone warunki: musi być wolno stojący, nie więcej niż dwukondygnacyjny, a jego obszar oddziaływania musi mieścić się w całości na działce lub działkach, na których został zaprojektowany. Jeśli spełniasz te kryteria, organ administracji ma jedynie 21 dni na wniesienie ewentualnego sprzeciwu. Jeśli w tym czasie nie otrzymasz żadnej negatywnej odpowiedzi, możesz rozpoczynać budowę. To znacznie krócej niż 65 dni!
Dom na zgłoszenie: jakie warunki musisz spełnić?
Aby upewnić się, że Twój projekt kwalifikuje się do uproszczonej procedury zgłoszenia, sprawdź, czy spełnia on poniższe warunki:
- Musi to być budynek mieszkalny jednorodzinny.
- Musi być wolno stojący, co oznacza, że nie jest połączony z innym budynkiem (np. w zabudowie bliźniaczej czy szeregowej).
- Nie może mieć więcej niż dwie kondygnacje. Pamiętaj, że poddasze użytkowe liczy się jako kondygnacja, jeśli jego wysokość w świetle, w najwyższym punkcie, wynosi co najmniej 2,2 m.
- Obszar oddziaływania obiektu musi w całości mieścić się na działce lub działkach, na których został zaprojektowany. To kluczowy warunek oznacza, że Twój dom nie może w żaden sposób negatywnie wpływać na sąsiednie nieruchomości (np. zacienienie, ograniczenie dostępu do światła, nadmierny hałas).
Pełne pozwolenie na budowę: kiedy jest absolutnie konieczne?
Niestety, nie zawsze można skorzystać z uproszczonej ścieżki. Pełne pozwolenie na budowę jest absolutnie niezbędne w sytuacjach, gdy Twój projekt wykracza poza warunki zgłoszenia. Dotyczy to na przykład domów w zabudowie szeregowej lub bliźniaczej, gdzie budynek jest połączony z innym obiektem. Także w przypadku domów o bardziej skomplikowanej architekturze, większej liczbie kondygnacji (powyżej dwóch) lub gdy obszar oddziaływania obiektu wychodzi poza granice Twojej działki, musisz złożyć wniosek o pełne pozwolenie. W praktyce oznacza to, że większość inwestorów budujących domy jednorodzinne nadal musi przejść przez pełną procedurę, chyba że ich projekt jest wyjątkowo prosty i spełnia rygorystyczne kryteria zgłoszenia.

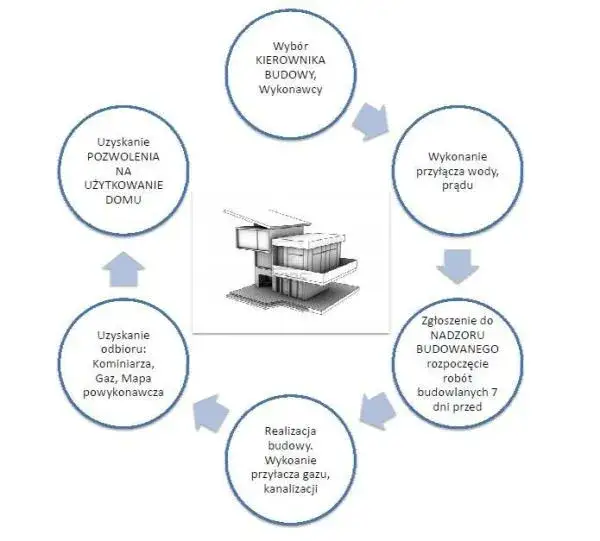

Krok 1: Kompletowanie dokumentacji fundament sprawnego procesu
Pierwszym i zarazem jednym z najważniejszych kroków jest zebranie wszystkich niezbędnych dokumentów. To właśnie na tym etapie najczęściej pojawiają się błędy, które później skutkują opóźnieniami. Oto co musisz przygotować:
- 4 egzemplarze projektu budowlanego: Muszą być opatrzone wymaganymi opiniami, uzgodnieniami, pozwoleniami i innymi dokumentami, a także oświadczeniami projektantów o sporządzeniu projektu zgodnie z obowiązującymi przepisami i zasadami wiedzy technicznej. Pamiętaj, że projekt musi być aktualny i kompletny.
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane: To dokument, w którym oświadczasz, że masz prawo do dysponowania działką, na której ma powstać budynek. Musi być podpisane przez wszystkich współwłaścicieli, jeśli nieruchomość ma ich kilku.
- Decyzja o warunkach zabudowy (WZ) lub wypis i wyrys z miejscowego planu zagospodarowania przestrzennego (MPZP): Jeśli dla Twojej działki istnieje MPZP, to on jest podstawą. Jeśli go nie ma, musisz uzyskać decyzję o warunkach zabudowy. To kluczowy dokument, który określa, co i jak możesz budować na danej działce.
- Uprawnienia architekta i projektantów branżowych: Potwierdzenie kwalifikacji osób, które sporządziły projekt. Upewnij się, że wszystkie pieczęcie i podpisy są czytelne i zgodne z wymogami.
Krok 2: Złożenie wniosku w urzędzie osobiście czy online przez e-Budownictwo?
Kiedy już skompletujesz całą dokumentację, masz kilka opcji złożenia wniosku. Możesz to zrobić osobiście w odpowiednim urzędzie (najczęściej starostwie powiatowym lub urzędzie miasta na prawach powiatu), wysłać go pocztą (listem poleconym za potwierdzeniem odbioru) lub skorzystać z coraz popularniejszej i często wygodniejszej formy elektronicznej. Portal e-Budownictwo to rządowa platforma, która umożliwia składanie wniosków online. Z mojego doświadczenia wynika, że forma cyfrowa, choć wymaga początkowego zapoznania się z systemem, może potencjalnie przyspieszyć proces i z pewnością ułatwia śledzenie statusu Twojej sprawy. Wszystkie dokumenty są w jednym miejscu, a Ty masz stały wgląd w postępy.
Krok 3: Weryfikacja formalna przez urzędnika co dzieje się za zamkniętymi drzwiami?
Po złożeniu wniosku, rozpoczyna się etap weryfikacji. Urzędnik dokładnie sprawdza, czy dokumentacja jest kompletna, czy projekt budowlany jest zgodny z obowiązującymi przepisami prawa budowlanego, a także z miejscowym planem zagospodarowania przestrzennego lub decyzją o warunkach zabudowy. To właśnie na tym etapie najczęściej pojawiają się wezwania do uzupełnienia braków formalnych. Musisz wiedzieć, że każde takie wezwanie, choć niezbędne do poprawnego procedowania, zatrzymuje bieg ustawowego terminu 65 dni. Dopiero po dostarczeniu wszystkich wymaganych uzupełnień, termin zaczyna biec od nowa. Dlatego tak ważne jest, aby już na początku zadbać o perfekcyjną kompletność.
Krok 4: Otrzymanie decyzji co oznacza i kiedy staje się ostateczna?
Jeśli wszystko pójdzie zgodnie z planem, po weryfikacji otrzymasz pozytywną decyzję o pozwoleniu na budowę. To formalne zielone światło dla Twojej inwestycji! Pamiętaj jednak, że decyzja ta nie staje się ostateczna od razu. Zazwyczaj przysługuje od niej prawo do odwołania (np. dla sąsiadów, którzy są stronami postępowania) w ciągu 14 dni od jej doręczenia. Dopiero po upływie tego terminu, jeśli nikt nie wniesie odwołania, lub po rozpatrzeniu ewentualnych odwołań przez organ wyższej instancji, decyzja staje się ostateczna. Dopiero wtedy możesz oficjalnie rozpocząć budowę.
Błędy w projekcie budowlanym, które gwarantują wezwanie do uzupełnień
Z mojego doświadczenia wynika, że wiele opóźnień wynika z niedopatrzeń w samym projekcie budowlanym. Oto najczęstsze błędy, które niemal na pewno skutkują wezwaniem do uzupełnień:
- Niezgodność z MPZP lub decyzją WZ: Projekt musi ściśle odpowiadać zapisom miejscowego planu zagospodarowania przestrzennego lub decyzji o warunkach zabudowy. Jakiekolwiek odstępstwa (np. wysokość budynku, kąt nachylenia dachu, linia zabudowy) są niedopuszczalne.
- Błędy techniczne lub brak kompletności: Niewłaściwe rysunki, brak kluczowych opisów, pominięcie istotnych elementów konstrukcyjnych czy instalacyjnych to prosta droga do problemów.
- Brak wymaganych uzgodnień: Projekt budowlany często wymaga uzgodnień z różnymi instytucjami, np. z rzeczoznawcą ds. zabezpieczeń przeciwpożarowych, konserwatorem zabytków (jeśli dotyczy) czy zarządcą drogi. Brak tych uzgodnień to poważny błąd formalny.
- Niewłaściwe zagospodarowanie działki: Projekt zagospodarowania działki musi być zgodny z przepisami, uwzględniać odpowiednie odległości od granic, dostęp do drogi publicznej, miejsca parkingowe, czy odpowiednie odprowadzenie wód opadowych.
Niekompletne załączniki: checklista dokumentów, o których nie możesz zapomnieć
Aby uniknąć opóźnień związanych z brakami w załącznikach, polecam zawsze korzystać z poniższej checklisty:
- 4 egzemplarze projektu budowlanego (zgodnie z listą z Krok 1)
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane
- Decyzja o warunkach zabudowy (jeśli brak MPZP) lub wypis i wyrys z MPZP
- Aktualne zaświadczenia o uprawnieniach projektantów
- Wszelkie inne wymagane uzgodnienia, opinie i pozwolenia (np. środowiskowe, wodnoprawne jeśli są potrzebne)
- Potwierdzenie uiszczenia opłaty skarbowej (jeśli jest wymagana)
Przeczytaj również: Ogrodzenie bez formalności? Poznaj przepisy i uniknij kar!
Problem z prawem do dysponowania nieruchomością: jak go rozwiązać?
Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane to dokument, który często sprawia problemy. Musi być ono podpisane przez wszystkie osoby, które mają prawo do dysponowania daną nieruchomością. Jeśli działka ma kilku współwłaścicieli, każdy z nich musi złożyć swój podpis. Pamiętaj też, aby upewnić się, że dane w oświadczeniu są aktualne i zgodne ze stanem prawnym nieruchomości. Niewłaściwie wypełnione lub niekompletne oświadczenie to niemal pewne wezwanie do uzupełnienia, które zatrzyma całą procedurę. Zawsze sprawdzaj księgę wieczystą przed wypełnieniem tego dokumentu.

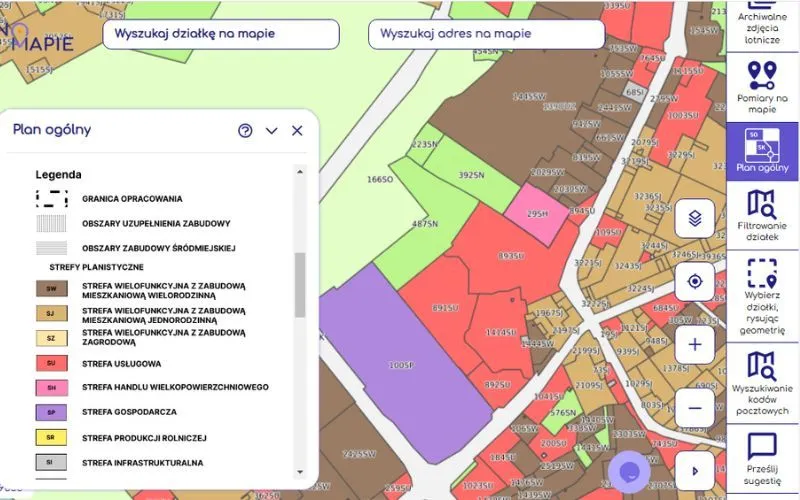

Koniec z „WZ-tkami” na starych zasadach: co nowe plany ogólne oznaczają dla Twojej budowy?
To jest niezwykle ważna informacja dla każdego, kto planuje budowę w najbliższych latach. Od 1 stycznia 2026 roku wchodzi w życie kluczowa zmiana w prawie budowlanym, która może znacząco wpłynąć na proces uzyskiwania pozwoleń. Gminy mają obowiązek uchwalić plany ogólne do końca 2025 roku. Co to oznacza dla Ciebie? Otóż, od 1 stycznia 2026 r. brak takiego planu ogólnego uniemożliwi wydanie decyzji o warunkach zabudowy (WZ). Decyzja WZ jest niezbędna do uzyskania pozwolenia na budowę na terenach, dla których nie ma miejscowego planu zagospodarowania przestrzennego (MPZP). Jeśli Twoja działka nie jest objęta MPZP, a gmina nie uchwali planu ogólnego w terminie, możesz znaleźć się w patowej sytuacji, w której nie uzyskasz "WZ-tki", a tym samym pozwolenia na budowę. Moja rada jest prosta: jeśli planujesz budowę na działce bez MPZP, postaraj się uzyskać decyzję o warunkach zabudowy na starych zasadach jak najszybciej, najlepiej jeszcze w 2024 lub na początku 2025 roku. To może być ostatni dzwonek, aby uniknąć potencjalnych blokad i znaczących opóźnień.
Czy cyfryzacja w urzędach faktycznie przyspiesza wydawanie pozwoleń?
Wprowadzenie portalu e-Budownictwo miało na celu usprawnienie i przyspieszenie procedur. I rzeczywiście, w teorii cyfryzacja oferuje wiele korzyści: łatwiejsze składanie wniosków, możliwość śledzenia statusu sprawy online, mniejsza biurokracja papierowa. Jednakże, z mojego punktu widzenia, faktyczne przyspieszenie procedur zależy w dużej mierze od pełnego wdrożenia systemu i czynników ludzkich w urzędach. Jeśli urzędnicy są przeszkoleni, system działa sprawnie, a komunikacja elektroniczna jest priorytetem, to tak cyfryzacja może realnie skrócić czas oczekiwania. Jeśli jednak system jest traktowany jako dodatek, a większość pracy nadal odbywa się tradycyjnie, to korzyści mogą być ograniczone. Warto jednak korzystać z e-Budownictwa, bo to krok w dobrą stronę i potencjalnie najszybsza ścieżka.
Jak perfekcyjnie przygotować wniosek, by uniknąć opóźnień?
Perfekcyjne przygotowanie wniosku to Twoja najlepsza strategia na uniknięcie opóźnień. Oto moje praktyczne wskazówki:
- Dokładnie zapoznaj się z wymaganiami: Przed złożeniem wniosku sprawdź na stronie internetowej urzędu lub bezpośrednio w wydziale architektury, jakie są aktualne wymagania i formularze.
- Skonsultuj się z architektem: Twój architekt powinien być Twoim przewodnikiem. Upewnij się, że projekt jest kompletny, zgodny z przepisami i zawiera wszystkie wymagane uzgodnienia.
- Sprawdź zgodność z MPZP/WZ: To podstawa. Każde odstępstwo od planu miejscowego lub decyzji WZ to niemal gwarancja problemów.
- Przygotuj kompletne załączniki: Korzystaj z checklisty i upewnij się, że masz wszystkie wymagane dokumenty w odpowiedniej liczbie egzemplarzy.
- Zadbaj o czytelność i poprawność: Wszystkie dokumenty powinny być czytelne, a podpisy i pieczęcie wyraźne. Unikaj błędów pisarskich i literówek.
- Złóż wniosek online, jeśli to możliwe: Portal e-Budownictwo może ułatwić proces i dać Ci lepszą kontrolę nad statusem sprawy.
Rola aktywnego kontaktu z urzędem: kiedy warto zadzwonić lub napisać?
Nie bój się proaktywnie kontaktować z urzędem, ale rób to z rozwagą i w odpowiednim tonie. Z mojego doświadczenia wynika, że aktywna komunikacja może pomóc, ale musi być konstruktywna. Warto zadzwonić lub napisać, aby dopytać o status sprawy, zwłaszcza jeśli zbliża się ustawowy termin 65 dni, a Ty nie masz żadnej informacji. Jeśli otrzymasz wezwanie do uzupełnienia braków, nie zwlekaj z kontaktem, aby wyjaśnić wszelkie wątpliwości. Pamiętaj jednak, aby być uprzejmym i rzeczowym. Urzędnicy to ludzie, a dobra komunikacja zawsze sprzyja sprawniejszemu załatwianiu spraw.
Wybór doświadczonego architekta: Twoja najlepsza inwestycja w sprawny proces
Pozwól, że to podkreślę jeszcze raz: wybór doświadczonego architekta to jedna z najlepszych inwestycji, jaką możesz poczynić w procesie budowy. Dobry architekt, który zna lokalne przepisy, procedury i ma doświadczenie w kontaktach z danym urzędem, jest na wagę złota. Potrafi przygotować projekt w sposób eliminujący większość typowych błędów, zadba o kompletność dokumentacji i często jest w stanie przewidzieć potencjalne problemy, zanim te się pojawią. To nie tylko oszczędność czasu, ale często również nerwów i pieniędzy.
Ile masz czasu na rozpoczęcie budowy, zanim decyzja wygaśnie?
Otrzymanie pozwolenia na budowę to nie koniec formalności, a raczej początek odliczania. Decyzja o pozwoleniu na budowę ma swój termin ważności. Zazwyczaj jest to 3 lata od dnia, w którym decyzja stała się ostateczna. W tym czasie musisz rozpocząć roboty budowlane. Jeśli nie rozpoczniesz budowy w ciągu tych trzech lat, lub jeśli budowa zostanie przerwana na okres dłuższy niż 3 lata, decyzja o pozwoleniu na budowę wygaśnie. W takim przypadku, aby kontynuować inwestycję, będziesz musiał ponownie ubiegać się o pozwolenie. Dlatego tak ważne jest, aby po uzyskaniu decyzji nie zwlekać z kolejnymi krokami.
Zgłoszenie rozpoczęcia robót: ostatnia formalność przed wbiciem pierwszej łopaty
Zanim faktycznie wbijesz pierwszą łopatę w ziemię, czeka Cię jeszcze jedna, ostatnia formalność: zgłoszenie rozpoczęcia robót budowlanych. Musisz to zrobić w odpowiednim organie nadzoru budowlanego (najczęściej powiatowym inspektoracie nadzoru budowlanego) na co najmniej 7 dni przed planowanym rozpoczęciem prac. Do zgłoszenia należy dołączyć m.in. oświadczenie kierownika budowy o podjęciu obowiązków, informację o nadzorze inwestorskim (jeśli jest wymagany) oraz kopię uprawnień kierownika budowy. Dopiero po dopełnieniu tej formalności i upływie 7 dni, możesz legalnie rozpocząć budowę swojego wymarzonego domu.
