Pozwolenie na budowę: Kompletny przewodnik krok po kroku. Uniknij błędów!

Radosław Kowalski2 września 2025
Pozwolenie na budowę: Kompletny przewodnik krok po kroku. Uniknij błędów!

Spis treści

Uzyskanie pozwolenia na budowę to jeden z najważniejszych, a zarazem najbardziej wymagających etapów każdej inwestycji budowlanej w Polsce. Jest to nie tylko formalność, ale przede wszystkim kluczowy dokument, który legalizuje Twoje plany i pozwala na rozpoczęcie prac. Jako Radosław Kowalski, rozumiem, jak wiele pytań i wątpliwości może pojawić się na tym etapie, dlatego przygotowałem ten kompleksowy przewodnik, aby pomóc Ci sprawnie przejść przez cały proces i uniknąć kosztownych błędów.

Uzyskanie pozwolenia na budowę w Polsce kluczowe dokumenty i kroki do sprawnego startu inwestycji

  • Podstawą prawną całego procesu jest Ustawa Prawo budowlane, która określa ramy formalne dla każdej inwestycji.
  • Do kluczowych dokumentów, które musisz przygotować, należą: projekt budowlany (w 3 egzemplarzach), oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) lub Decyzja o Warunkach Zabudowy (WZ).
  • Wniosek B-1 możesz złożyć zarówno tradycyjnie w odpowiednim urzędzie, jak i online, korzystając z portalu e-Budownictwo, co znacznie ułatwia proces.
  • Urząd ma standardowo do 65 dni na wydanie decyzji o pozwoleniu na budowę od momentu złożenia kompletnego wniosku.
  • Pamiętaj, że pozwolenie na budowę jest ważne przez 3 lata od dnia, w którym stało się ostateczne, pod warunkiem rozpoczęcia prac w tym terminie.
  • Dla wielu inwestorów dobrą wiadomością jest to, że budowa domów jednorodzinnych o powierzchni zabudowy do 70m² często wymaga jedynie zgłoszenia, co znacznie upraszcza i przyspiesza proces.

budowa domu pozwolenie zgłoszenie

Pozwolenie na budowę czy zawsze jest niezbędne?

Kiedy pozwolenie jest niezbędne, a kiedy wystarczy zgłoszenie?

Wielu inwestorów zastanawia się, czy każda budowa wymaga uzyskania pełnego pozwolenia. Odpowiedź brzmi: nie zawsze. Ustawa Prawo budowlane wyraźnie rozróżnia inwestycje, które wymagają pozwolenia na budowę, od tych, dla których wystarczy jedynie zgłoszenie. Pozwolenie na budowę jest zazwyczaj potrzebne w przypadku większych i bardziej skomplikowanych obiektów, takich jak budynki wielorodzinne, obiekty użyteczności publicznej czy duże hale produkcyjne. Z kolei dla mniejszych inwestycji, takich jak domy jednorodzinne o powierzchni zabudowy do 70 m², garaże, wiaty czy niektóre budynki gospodarcze, często wystarczy jedynie zgłoszenie. Kluczowa różnica polega na tym, że w przypadku pozwolenia urząd wydaje formalną decyzję administracyjną, natomiast przy zgłoszeniu, jeśli urząd nie wniesie sprzeciwu w określonym terminie, można rozpocząć prace. To ważne rozróżnienie, które może znacząco wpłynąć na czas i złożoność Twojej inwestycji.

Zrozumienie kluczowych pojęć: MPZP, WZ i prawo do dysponowania nieruchomością

Zanim zagłębisz się w szczegóły wniosku, musisz zrozumieć kilka fundamentalnych pojęć, które będą towarzyszyć Ci przez cały proces. Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) to akt prawa miejscowego, uchwalany przez radę gminy, który określa przeznaczenie terenów, zasady ich zabudowy i zagospodarowania. Jeśli dla Twojej działki istnieje MPZP, to właśnie on będzie podstawą do oceny zgodności Twojego projektu. Gdy dla danego terenu nie ma obowiązującego MPZP, konieczne jest uzyskanie Decyzji o Warunkach Zabudowy i Zagospodarowania Terenu (WZ). To dokument, który określa warunki zabudowy i zagospodarowania terenu dla konkretnej inwestycji, biorąc pod uwagę istniejące zagospodarowanie sąsiednich działek. Ostatnim kluczowym pojęciem jest "prawo do dysponowania nieruchomością na cele budowlane". Oznacza to, że musisz wykazać, iż masz tytuł prawny do nieruchomości, który uprawnia Cię do prowadzenia na niej prac budowlanych. Może to być prawo własności, użytkowanie wieczyste, zarząd lub inne ograniczone prawo rzeczowe, a także stosunek zobowiązaniowy (np. dzierżawa), który uprawnia do wykonywania robót budowlanych. Bez tego oświadczenia, Twój wniosek o pozwolenie na budowę nie zostanie przyjęty.

Polski Ład a budowa domu do 70m² jak działa uproszczona procedura?

Wprowadzona w ramach "Polskiego Ładu" uproszczona procedura budowy domów jednorodzinnych o powierzchni zabudowy do 70m² to prawdziwa rewolucja dla wielu inwestorów. Zamiast pełnego pozwolenia na budowę, wymagane jest jedynie zgłoszenie z projektem budowlanym. Co to oznacza w praktyce? Przede wszystkim znacznie szybszy start inwestycji. Nie musisz czekać na decyzję administracyjną, a jedynie na upływ 21-dniowego terminu, w którym urząd może wnieść sprzeciw. Jeśli tego nie zrobi, możesz rozpoczynać budowę. Procedura ta zakłada również, że inwestor składa oświadczenie o budowie dla własnych potrzeb mieszkaniowych oraz o przyjęciu odpowiedzialności za kierowanie budową w przypadku braku kierownika. To rozwiązanie cieszy się ogromną popularnością, ponieważ znacząco skraca i upraszcza formalności, co jest nieocenione dla osób, które chcą szybko zrealizować marzenie o własnym domu.

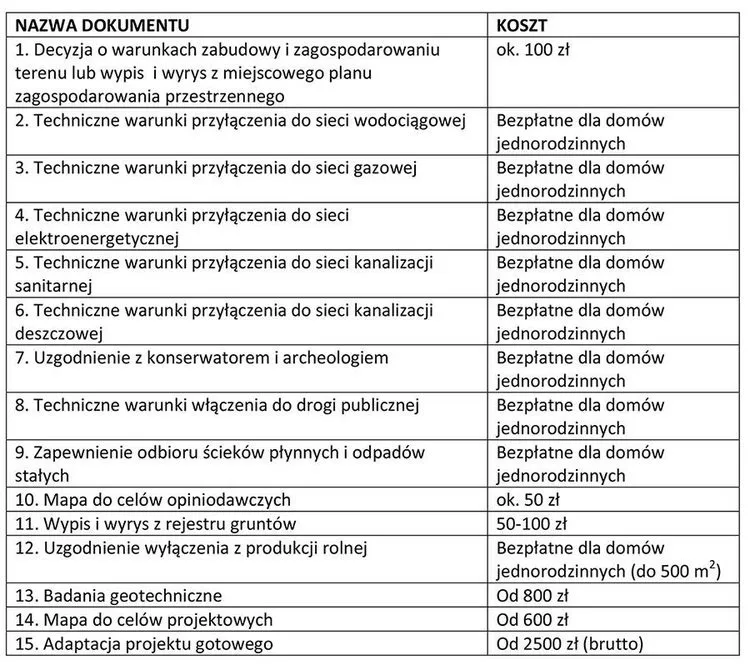

dokumenty do pozwolenia na budowę lista

Kompletna lista dokumentów do wniosku o pozwolenie na budowę

Serce inwestycji: Projekt budowlany i jego kluczowe elementy

Projekt budowlany to bez wątpienia serce Twojej inwestycji i jeden z najważniejszych załączników do wniosku o pozwolenie na budowę. Musi być on sporządzony przez uprawnionego projektanta, posiadającego odpowiednie kwalifikacje i wpis do izby samorządu zawodowego. Projekt należy dostarczyć w 3 egzemplarzach, a każdy z nich musi być opatrzony podpisami projektanta i sprawdzającego (jeśli jest wymagany). Projekt budowlany składa się z kilku kluczowych części:

  • Projekt zagospodarowania działki lub terenu: Zawiera m.in. usytuowanie budynku, układ komunikacji wewnętrznej, sieci uzbrojenia terenu, układ zieleni, a także informację o obszarze oddziaływania obiektu.
  • Projekt architektoniczno-budowlany: Obejmuje rozwiązania architektoniczne (rzuty, przekroje, elewacje), konstrukcję obiektu, charakterystykę energetyczną, a także niezbędne uzgodnienia i opinie.
  • Oświadczenia: Projektant musi dołączyć oświadczenia o sporządzeniu projektu zgodnie z obowiązującymi przepisami i zasadami wiedzy technicznej.

Pamiętaj, że każdy element projektu musi być zgodny z obowiązującymi przepisami, w tym z MPZP lub WZ, o czym pisałem wcześniej.

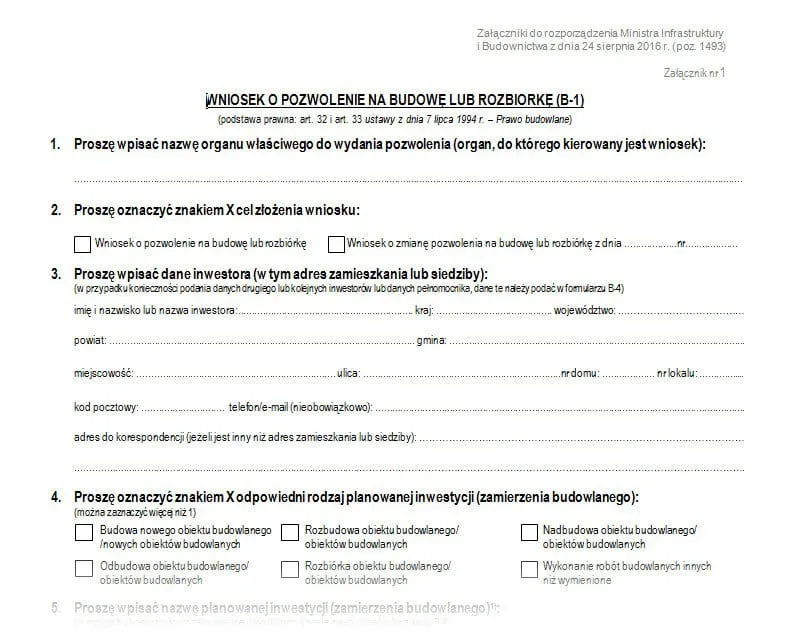

Wniosek B-1: Jak poprawnie wypełnić i gdzie go złożyć?

Wniosek o pozwolenie na budowę to urzędowy formularz, oznaczony symbolem B-1. Jest to dokument, w którym podajesz podstawowe informacje o inwestycji, inwestorze oraz załącznikach. Ważne jest, aby wypełnić go czytelnie i kompletnie, unikając skreśleń i błędów, które mogłyby skutkować wezwaniem do uzupełnienia braków. Wniosek możesz złożyć na dwa główne sposoby:

  • Tradycyjnie, papierowo: W starostwie powiatowym lub urzędzie miasta na prawach powiatu, właściwym ze względu na lokalizację nieruchomości. Możesz to zrobić osobiście w biurze podawczym lub wysłać pocztą.
  • Elektronicznie, przez portal e-Budownictwo: To coraz popularniejsza i wygodniejsza opcja. Portal e-Budownictwo umożliwia wypełnienie wniosku online, dołączenie skanów dokumentów i podpisanie całości profilem zaufanym lub podpisem elektronicznym.

Niezależnie od wybranej metody, upewnij się, że masz wszystkie wymagane załączniki i że wniosek jest poprawnie podpisany.

Oświadczenie o prawie do dysponowania nieruchomością co musisz wiedzieć?

Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane to kolejny obligatoryjny dokument, bez którego Twój wniosek nie zostanie rozpatrzony. Składa się je na urzędowym formularzu, oznaczonym jako B-3. W tym oświadczeniu potwierdzasz, że masz prawo do prowadzenia prac budowlanych na danej działce. Jak już wspomniałem, może to być prawo własności, użytkowanie wieczyste, zarząd lub inne prawo, które uprawnia Cię do dysponowania nieruchomością. Jeśli działka ma kilku współwłaścicieli, wszyscy oni muszą podpisać to oświadczenie, chyba że posiadają pełnomocnictwo do działania w imieniu pozostałych. To bardzo ważny punkt, ponieważ brak zgody wszystkich współwłaścicieli jest częstą przyczyną wezwań do uzupełnienia braków lub nawet odrzucenia wniosku. Upewnij się, że Twoje prawo do dysponowania nieruchomością jest bezsporne i prawidłowo udokumentowane.

Warunki Zabudowy (WZ) vs. Miejscowy Plan (MPZP) który dokument jest dla Ciebie?

W kontekście planowania przestrzennego, wybór między Miejscowym Planem Zagospodarowania Przestrzennego (MPZP) a Decyzją o Warunkach Zabudowy (WZ) jest prosty: jeśli dla Twojej działki istnieje MPZP, to właśnie on jest wiążący i to do niego musi być zgodny Twój projekt. W takiej sytuacji nie potrzebujesz WZ. Jeśli jednak MPZP nie został uchwalony dla Twojego terenu, wówczas musisz wystąpić o wydanie Decyzji o Warunkach Zabudowy. Zawsze warto zacząć od sprawdzenia w urzędzie gminy lub miasta, czy dla Twojej nieruchomości obowiązuje MPZP. To podstawowa informacja, która determinuje dalsze kroki w procesie uzyskiwania pozwolenia na budowę.

Mapy, opinie i uzgodnienia o jakich dodatkowych załącznikach nie możesz zapomnieć?

Poza projektem budowlanym i oświadczeniem o prawie do dysponowania nieruchomością, lista wymaganych dokumentów może się wydłużyć w zależności od specyfiki Twojej inwestycji i lokalizacji. To właśnie te dodatkowe załączniki często bywają źródłem opóźnień, jeśli nie zadbasz o nie z wyprzedzeniem. Oto przykładowe dodatkowe dokumenty, które mogą być wymagane:

  • Mapa do celów projektowych: Aktualna mapa geodezyjna, niezbędna do sporządzenia projektu zagospodarowania działki.
  • Opinia geotechniczna: Jeśli grunt na Twojej działce jest skomplikowany lub planujesz budowę obiektu o dużej masie, może być konieczne zbadanie warunków gruntowych.
  • Pozwolenie konserwatora zabytków: Jeżeli nieruchomość znajduje się na obszarze objętym ochroną konserwatorską lub planujesz prace przy obiekcie wpisanym do rejestru zabytków.
  • Uzgodnienia z zarządcą drogi: W przypadku, gdy planujesz zjazd z drogi publicznej lub prace w jej bezpośrednim sąsiedztwie.
  • Promesy lub warunki przyłączenia od dostawców mediów: Dotyczy przyłączy wody, kanalizacji, prądu, gazu. Warto je uzyskać jeszcze przed złożeniem wniosku o pozwolenie.
  • Opinie i uzgodnienia z innymi organami: Np. z Państwową Strażą Pożarną, Sanepidem, Regionalną Dyrekcją Ochrony Środowiska, jeśli inwestycja tego wymaga.

Moja rada: zawsze dokładnie sprawdź lokalne wymagania i specyfikę swojej działki. Lepiej zebrać więcej dokumentów niż później czekać na uzupełnienie braków.

Proces uzyskania pozwolenia na budowę krok po kroku

Składanie wniosku: Tradycyjnie w urzędzie czy online przez e-Budownictwo?

Decyzja o tym, jak złożyć wniosek o pozwolenie na budowę, należy do Ciebie. Obie metody mają swoje zalety, a ja postaram się je przedstawić. Metoda tradycyjna, papierowa, polega na osobistym złożeniu kompletu dokumentów w biurze podawczym starostwa powiatowego lub urzędu miasta na prawach powiatu. Możesz również wysłać wniosek pocztą, listem poleconym. Zaletą tej metody jest bezpośredni kontakt z urzędnikiem, który może wstępnie sprawdzić kompletność dokumentów, choć nie jest to jego obowiązkiem. Minusem jest konieczność fizycznego dostarczenia wszystkich egzemplarzy projektu i załączników. Coraz większą popularność zyskuje elektroniczne składanie wniosku przez portal e-Budownictwo. To nowoczesne rozwiązanie, które pozwala na złożenie wszystkich dokumentów bez wychodzenia z domu. Wypełniasz formularz online, dołączasz skany projektu i załączników, a następnie podpisujesz wniosek profilem zaufanym lub kwalifikowanym podpisem elektronicznym. Główną zaletą e-Budownictwa jest możliwość śledzenia statusu sprawy online, co daje Ci bieżący wgląd w postępy. Dodatkowo, cyfryzacja procesu przyspiesza obieg dokumentów w urzędzie, co może przełożyć się na szybsze wydanie decyzji.

Ile czasu ma urząd na wydanie decyzji? Poznaj obowiązujące terminy

Zgodnie z Prawem budowlanym, urząd ma do 65 dni na wydanie decyzji o pozwoleniu na budowę od dnia złożenia kompletnego wniosku. To ważny termin, o którym musisz pamiętać. Należy jednak zaznaczyć, że jest to termin na wydanie decyzji, a nie na jej uprawomocnienie. Warto wiedzieć, że bieg tego terminu ulega zawieszeniu w przypadku wezwania do uzupełnienia braków we wniosku lub projekcie. Oznacza to, że czas, jaki masz na dostarczenie brakujących dokumentów, nie wlicza się do tych 65 dni. Dopiero po uzupełnieniu braków, termin zaczyna biec od nowa lub jest kontynuowany. Dlatego tak ważne jest, aby złożyć wniosek kompletny i bezbłędny.

Wezwanie do uzupełnienia braków jak uniknąć i co zrobić, gdy je otrzymasz?

Wezwanie do uzupełnienia braków to niestety częsta sytuacja, która może opóźnić Twoją inwestycję. Aby tego uniknąć, moja podstawowa rada to staranność i dokładność. Przed złożeniem wniosku:

  • Sprawdź, czy masz wszystkie wymagane załączniki zgodnie z listą urzędu i specyfiką inwestycji.
  • Upewnij się, że formularz B-1 jest kompletnie i czytelnie wypełniony.
  • Zweryfikuj, czy projekt budowlany jest zgodny z MPZP/WZ i zawiera wszystkie niezbędne uzgodnienia.
  • Sprawdź, czy wszystkie dokumenty są podpisane przez odpowiednie osoby (inwestor, projektant, współwłaściciele).
  • Dołącz potwierdzenie uiszczenia opłaty skarbowej.

Jeśli mimo wszystko otrzymasz wezwanie, nie panikuj, ale działaj szybko. Urząd wskaże Ci konkretne braki i wyznaczy termin na ich uzupełnienie (zazwyczaj od 7 do 14 dni). Pamiętaj, że w tym czasie bieg terminu na wydanie decyzji jest zawieszony. Im szybciej dostarczysz brakujące dokumenty, tym szybciej Twoja sprawa ruszy z miejsca.

Decyzja stała się ostateczna od kiedy możesz legalnie rozpocząć budowę?

Otrzymanie decyzji o pozwoleniu na budowę to jeszcze nie koniec formalności. Aby legalnie rozpocząć prace budowlane, decyzja ta musi stać się ostateczna. Dzieje się to po upływie 14 dni od daty jej doręczenia stronom postępowania, jeśli żadna ze stron nie wniosła odwołania. W przypadku, gdy strony zrzekną się prawa do wniesienia odwołania, decyzja może stać się ostateczna nawet tego samego dnia. Dopiero po uprawomocnieniu się decyzji, możesz legalnie rozpocząć budowę, pamiętając oczywiście o zgłoszeniu rozpoczęcia robót budowlanych i prowadzeniu dziennika budowy.

Koszty i opłaty związane z pozwoleniem na budowę

Opłata skarbowa za wniosek ile dokładnie zapłacisz?

Uzyskanie pozwolenia na budowę wiąże się z koniecznością uiszczenia opłaty skarbowej. Jej wysokość zależy od rodzaju inwestycji. Dla budynków mieszkalnych jednorodzinnych opłata jest stała i wynosi 47 zł. W przypadku innych obiektów, takich jak budynki gospodarcze, garaże czy obiekty niemieszkalne, opłata może być wyższa i jest często uzależniona od powierzchni użytkowej lub kubatury obiektu. Potwierdzenie uiszczenia opłaty skarbowej jest obowiązkowym załącznikiem do wniosku o pozwolenie na budowę. Opłatę można wnieść w kasie urzędu miasta lub gminy, na konto bankowe właściwego urzędu lub online. Pamiętaj, aby dołączyć dowód wpłaty do wniosku, ponieważ jego brak również może skutkować wezwaniem do uzupełnienia braków.

Ukryte koszty: Mapy, opinie geotechniczne i inne niezbędne ekspertyzy

Oprócz opłaty skarbowej, musisz liczyć się z szeregiem innych, często niedocenianych kosztów, które mogą znacząco wpłynąć na budżet Twojej inwestycji. To właśnie one bywają "ukrytymi kosztami", o których inwestorzy zapominają na początkowym etapie planowania. Oto kilka przykładów:

  • Sporządzenie map do celów projektowych: Koszt wykonania aktualnej mapy geodezyjnej przez uprawnionego geodetę to wydatek rzędu kilkuset do nawet ponad tysiąca złotych, w zależności od wielkości i złożoności działki.
  • Opinie geotechniczne: Jeśli warunki gruntowe są trudne, opinia geotechniczna może kosztować od kilkuset do kilku tysięcy złotych.
  • Inne ekspertyzy i uzgodnienia: W zależności od specyfiki projektu, mogą być wymagane ekspertyzy np. dendrologiczne (jeśli na działce są cenne drzewa), ornitologiczne, czy specjalistyczne uzgodnienia z zarządcami sieci, co generuje dodatkowe opłaty.
  • Projekt budowlany: To jeden z największych kosztów początkowych. Cena projektu zależy od jego złożoności, powierzchni budynku i renomy pracowni architektonicznej, zazwyczaj oscylując od kilku do kilkunastu tysięcy złotych.
  • Pełnomocnictwa: Jeśli działasz przez pełnomocnika, musisz uiścić opłatę skarbową za pełnomocnictwo (17 zł).

Moja rada: zawsze uwzględnij te koszty w swoim budżecie na etapie planowania, aby uniknąć nieprzyjemnych niespodzianek.

Czy można zaoszczędzić na formalnościach? Porady praktyczne

Oczywiście, że można! Chociaż niektórych opłat i dokumentów nie da się uniknąć, istnieją sposoby na zminimalizowanie kosztów i czasu poświęconego na formalności.

  • Dokładne planowanie: Im lepiej zaplanujesz swoją inwestycję na samym początku, tym mniej poprawek i dodatkowych ekspertyz będzie potrzebnych. Precyzyjny projekt i kompletna dokumentacja to podstawa.
  • Korzystanie z uproszczonych procedur: Jeśli Twoja inwestycja kwalifikuje się do zgłoszenia (np. dom do 70m²), skorzystaj z tego. To ogromna oszczędność czasu i często pieniędzy.
  • Wcześniejsze przygotowanie dokumentów: Nie czekaj z gromadzeniem załączników na ostatnią chwilę. Im wcześniej masz mapy, warunki przyłączenia mediów czy opinie, tym mniejsze ryzyko opóźnień i dodatkowych kosztów związanych z pośpiechem.
  • Konsultacje z urzędem: Przed złożeniem wniosku, warto skonsultować się z właściwym urzędem. Często można uzyskać cenne wskazówki dotyczące lokalnych wymagań i uniknąć błędów.
  • Wybór doświadczonego projektanta: Dobry projektant nie tylko stworzy funkcjonalny i estetyczny projekt, ale także pomoże w skompletowaniu dokumentacji i zadba o zgodność z przepisami, minimalizując ryzyko wezwań do uzupełnienia braków.

Pamiętaj, że czas to pieniądz, a sprawne przejście przez formalności to realna oszczędność.

Najczęstsze błędy przy ubieganiu się o pozwolenie na budowę

Błędy formalne we wniosku, które najczęściej cofają sprawę

Moje doświadczenie pokazuje, że wiele wniosków o pozwolenie na budowę jest cofanych lub wymaga uzupełnienia z powodu błędów formalnych, które można łatwo uniknąć. Najczęstsze z nich to:

  • Brak wszystkich wymaganych podpisów: Dotyczy to zarówno podpisu inwestora, jak i projektanta, a także wszystkich współwłaścicieli nieruchomości na oświadczeniu o prawie do dysponowania.
  • Niekompletne formularze: Pozostawienie pustych pól, brak wymaganych danych adresowych czy informacji o inwestycji.
  • Brak wymaganych załączników: Niezłożenie wszystkich egzemplarzy projektu, potwierdzenia opłaty skarbowej, MPZP/WZ czy innych specyficznych dla danej inwestycji dokumentów.
  • Brak aktualności dokumentów: Przedstawienie nieaktualnej mapy do celów projektowych lub starych uzgodnień.
  • Błędy w projekcie budowlanym: Niespójności w części opisowej i rysunkowej, brak wymaganych pieczęci czy uprawnień projektanta.

Każdy z tych błędów skutkuje wezwaniem do uzupełnienia braków, co zawiesza bieg terminu na wydanie decyzji i wydłuża cały proces.

Niezgodność projektu z MPZP lub decyzją WZ kosztowna pomyłka

To jeden z najpoważniejszych i najbardziej kosztownych błędów, jakie można popełnić. Projekt budowlany musi być w pełni zgodny z Miejscowym Planem Zagospodarowania Przestrzennego (MPZP) lub, w przypadku jego braku, z Decyzją o Warunkach Zabudowy (WZ). Niezgodność może dotyczyć wielu aspektów, takich jak:

  • Wysokość budynku,
  • Liczba kondygnacji,
  • Linia zabudowy,
  • Kąt nachylenia dachu,
  • Powierzchnia zabudowy,
  • Przeznaczenie obiektu.

Jeśli Twój projekt odbiega od zapisów MPZP lub WZ, urząd nie wyda pozwolenia na budowę. Będziesz zmuszony do wprowadzenia kosztownych poprawek w projekcie, co wiąże się z dodatkowymi opłatami dla projektanta i znacznym opóźnieniem. W skrajnych przypadkach, jeśli niezgodności są fundamentalne, może być konieczność ponownego złożenia całego wniosku. Dlatego tak ważne jest, aby projektant dokładnie zapoznał się z obowiązującymi przepisami przed przystąpieniem do pracy.

Brak kompletu uzgodnień dlaczego warto zadbać o nie z wyprzedzeniem?

Jak już wspominałem, wiele inwestycji wymaga dodatkowych opinii i uzgodnień z różnymi instytucjami (np. zarządcy sieci, konserwator zabytków, Sanepid, Straż Pożarna). Brak któregokolwiek z tych dokumentów w momencie składania wniosku o pozwolenie na budowę jest klasycznym błędem, który prowadzi do znaczących opóźnień. Proces uzyskiwania tych uzgodnień często bywa długotrwały i niezależny od Ciebie. Każda instytucja ma swoje wewnętrzne terminy na wydanie opinii, które mogą sięgać nawet kilku tygodni. Jeśli zaczniesz je zbierać dopiero po wezwaniu z urzędu, stracisz cenny czas. Moja rada jest prosta: zadbać o wszystkie niezbędne opinie i uzgodnienia z wyprzedzeniem, jeszcze przed złożeniem głównego wniosku o pozwolenie na budowę. To proaktywne podejście pozwoli Ci uniknąć frustracji i przyspieszy cały proces.

Pozwolenie na budowę co dalej po otrzymaniu decyzji?

Dziennik budowy: Jak go zarejestrować i poprawnie prowadzić?

Po uprawomocnieniu się decyzji o pozwoleniu na budowę i przed rozpoczęciem jakichkolwiek prac, masz obowiązek zarejestrowania dziennika budowy. Jest to urzędowy dokument, który służy do rejestrowania przebiegu robót budowlanych, zdarzeń i okoliczności zachodzących w toku wykonywania robót. Dziennik budowy wydaje właściwy organ administracji architektoniczno-budowlanej (starostwo lub urząd miasta). Prawidłowe prowadzenie dziennika budowy jest kluczowe. Wpisów dokonują m.in. kierownik budowy, projektanci (w zakresie zmian w projekcie), inspektor nadzoru inwestorskiego (jeśli został ustanowiony) oraz uprawnieni przedstawiciele organów nadzoru budowlanego. Dziennik musi być prowadzony systematycznie, chronologicznie i czytelnie. Jest to dokument, który może być kontrolowany przez nadzór budowlany i stanowi dowód w przypadku ewentualnych sporów czy problemów.

Zatrudnienie kierownika budowy kluczowy krok przed startem prac

Zanim wbijesz pierwszą łopatę w ziemię, musisz zatrudnić kierownika budowy. Jest to osoba posiadająca odpowiednie uprawnienia budowlane, która będzie odpowiedzialna za prawidłowy przebieg prac budowlanych, zgodność z projektem, przepisami Prawa budowlanego oraz zasadami bezpieczeństwa i higieny pracy. Kierownik budowy pełni bardzo ważną rolę w procesie inwestycyjnym. Do jego obowiązków należy m.in. protokolarne przejęcie terenu budowy, prowadzenie dziennika budowy, koordynacja prac, nadzór nad jakością wykonania, a także zgłoszenie obiektu do odbioru po zakończeniu budowy. Pamiętaj, że rozpoczęcie prac bez ustanowionego kierownika budowy jest poważnym naruszeniem prawa i może skutkować konsekwencjami prawnymi.

Przeczytaj również: Ocieplenie budynku: Zgłoszenie czy pozwolenie? Uniknij kar!

Jak długo ważne jest Twoje pozwolenie na budowę?

Decyzja o pozwoleniu na budowę nie jest ważna bezterminowo. Zgodnie z przepisami, jest ona ważna przez 3 lata od dnia, w którym stała się ostateczna. Co to oznacza w praktyce? Musisz rozpocząć prace budowlane przed upływem tego trzyletniego okresu. Co więcej, pozwolenie na budowę wygasa, jeśli:

  • Budowa nie została rozpoczęta w ciągu 3 lat od dnia, w którym decyzja o pozwoleniu na budowę stała się ostateczna.
  • Budowa została przerwana na czas dłuższy niż 3 lata.

W obu tych przypadkach, jeśli chcesz kontynuować inwestycję, będziesz musiał ponownie ubiegać się o pozwolenie na budowę, co wiąże się z ponownym przejściem przez wszystkie formalności i kosztami. Dlatego tak ważne jest, aby monitorować terminy i planować prace w taki sposób, by uniknąć wygaśnięcia pozwolenia.

Najczęstsze pytania

Pozwolenie jest wymagane dla większych i bardziej złożonych inwestycji. Zgłoszenie wystarczy dla mniejszych obiektów, np. domów jednorodzinnych do 70m² zabudowy, garaży czy wiat. Wiele zależy od specyfiki inwestycji i lokalnych przepisów. Zawsze sprawdź, co obowiązuje dla Twojej działki.

Kluczowe to: wniosek B-1, projekt budowlany (3 egz.), oświadczenie o prawie do dysponowania nieruchomością (B-3) oraz MPZP lub decyzja WZ. Mogą być też potrzebne dodatkowe uzgodnienia i opinie, np. geotechniczne czy warunki przyłączenia mediów.

Urząd ma standardowo do 65 dni na wydanie decyzji od złożenia kompletnego wniosku. Termin ten ulega zawieszeniu, jeśli konieczne jest uzupełnienie braków w dokumentacji. Szybkie uzupełnienie braków przyspiesza proces.

Po uprawomocnieniu się decyzji możesz rozpocząć budowę. Musisz zarejestrować dziennik budowy, zatrudnić kierownika budowy i zgłosić rozpoczęcie robót. Pozwolenie jest ważne przez 3 lata od uprawomocnienia, pod warunkiem rozpoczęcia prac w tym terminie.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

co potrzebne do pozwolenia na budowę
dokumenty do pozwolenia na budowę lista
jak złożyć wniosek o pozwolenie na budowę
Autor Radosław Kowalski
Radosław Kowalski

Jestem Radosław Kowalski, specjalista w dziedzinie budownictwa z ponad dziesięcioletnim doświadczeniem w branży. Moja kariera obejmuje różnorodne projekty, od budowy domów jednorodzinnych po złożone inwestycje komercyjne, co pozwoliło mi zdobyć szeroką wiedzę na temat nowoczesnych technik budowlanych oraz przepisów prawnych. Posiadam również certyfikaty potwierdzające moje umiejętności w zakresie zarządzania projektami budowlanymi oraz jakości materiałów budowlanych. Skupiam się na dostarczaniu rzetelnych i praktycznych informacji, które pomagają zarówno profesjonalistom, jak i osobom prywatnym w podejmowaniu świadomych decyzji dotyczących budowy i remontów. Moje podejście opiera się na dokładności oraz aktualności danych, co jest kluczowe w tak dynamicznej dziedzinie jak budownictwo. Pisząc dla normydin.pl, dążę do dzielenia się moją pasją do budownictwa oraz wiedzą, aby inspirować i edukować czytelników. Moim celem jest nie tylko informowanie, ale także budowanie zaufania w branży, co uważam za fundament każdej udanej współpracy.

Udostępnij artykuł

Napisz komentarz

Polecane artykuły
