Planujesz termomodernizację i zastanawiasz się, jakie formalności musisz spełnić, zanim rozpoczniesz prace ociepleniowe? To bardzo ważne pytanie, ponieważ właściwe dopełnienie procedur administracyjnych jest kluczowe, by uniknąć problemów prawnych. W tym artykule szczegółowo wyjaśnię, kiedy wystarczy zgłoszenie robót, a kiedy konieczne jest uzyskanie pozwolenia na budowę, prowadząc Cię krok po kroku przez obowiązujące przepisy Prawa budowlanego.
Ocieplenie budynku zgłoszenie robót to zazwyczaj wystarczająca formalność, ale są wyjątki
- Zasadniczo, ocieplenie budynku wymaga jedynie zgłoszenia robót budowlanych do starosty lub prezydenta miasta, a nie pozwolenia na budowę.
- Pozwolenie na budowę jest obowiązkowe dla budynków o wysokości powyżej 25 metrów oraz dla obiektów wpisanych do rejestru zabytków.
- Dla budynków o wysokości od 12 do 25 metrów konieczne jest zgłoszenie robót wraz z projektem budowlanym.
- Grubość materiału izolacyjnego nie decyduje o trybie formalności, ale znacząca zmiana parametrów budynku może skutkować sprzeciwem urzędu.
- Organ administracji ma 21 dni na wniesienie sprzeciwu; brak reakcji oznacza tzw. "milczącą zgodę" na rozpoczęcie prac.
Właściwe dopełnienie formalności administracyjnych przed przystąpieniem do ocieplenia budynku to nie tylko kwestia biurokracji, ale przede wszystkim ochrona przed poważnymi konsekwencjami prawnymi. Ignorowanie przepisów i rozpoczęcie prac bez wymaganego zgłoszenia lub pozwolenia może zostać potraktowane jako samowola budowlana. Skutkuje to nie tylko wysokimi karami finansowymi, ale także może prowadzić do nakazu rozbiórki ocieplenia, a w skrajnych przypadkach nawet całego budynku. Jako ekspert w tej dziedzinie zawsze podkreślam, że lepiej poświęcić chwilę na zrozumienie przepisów i dopełnienie formalności, niż mierzyć się z długotrwałymi i kosztownymi problemami prawnymi w przyszłości.

Kiedy zgłoszenie wystarczy do ocieplenia budynku?
Zgodnie z polskim Prawem budowlanym, w większości przypadków ocieplenie budynku nie wymaga uzyskania pozwolenia na budowę. Jest to dobra wiadomość dla inwestorów, ponieważ procedura zgłoszenia robót budowlanych jest znacznie prostsza i szybsza. W tej sekcji wyjaśnię, kiedy taka uproszczona ścieżka jest wystarczająca i na co zwrócić uwagę.
Jak Prawo budowlane definiuje ocieplenie budynku? Zrozumienie kluczowych pojęć
Aby prawidłowo dopełnić formalności, musimy najpierw zrozumieć, jak Prawo budowlane kwalifikuje ocieplenie. Zgodnie z art. 29 ust. 4 pkt 1 lit. c ustawy Prawo budowlane, docieplenie budynku jest traktowane jako przebudowa. Dlaczego? Ponieważ zmienia ono parametry techniczne i użytkowe obiektu, przede wszystkim poprawiając jego izolacyjność cieplną. Ważne jest, że ten sam przepis jednocześnie wskazuje, że taka przebudowa, w zakresie docieplenia, nie wymaga pozwolenia na budowę, a jedynie zgłoszenia.Budynki do 12 metrów: najprostsza ścieżka administracyjna
Jeśli planujesz ocieplenie budynku, którego wysokość nie przekracza 12 metrów, możesz odetchnąć z ulgą. Jest to najprostsza ścieżka administracyjna. W tym przypadku wystarczy jedynie zgłoszenie robót budowlanych do właściwego organu. Co istotne, do takiego zgłoszenia nie jest wymagane dołączanie projektu budowlanego. To znacznie skraca czas i obniża koszty związane z formalnościami.
Budynki między 12 a 25 metrów: zgłoszenie z dodatkowym wymogiem
Sytuacja nieco się komplikuje, gdy mamy do czynienia z budynkami o wysokości od 12 do 25 metrów. W tym przedziale wysokości nadal obowiązuje procedura zgłoszenia robót budowlanych. Jednakże, zgodnie z przepisami, do takiego zgłoszenia musisz dołączyć projekt budowlany. Jest to kluczowy dodatkowy wymóg, który ma na celu zapewnienie bezpieczeństwa i zgodności z normami technicznymi dla wyższych obiektów. Pamiętaj, że projekt musi być wykonany przez osobę z odpowiednimi uprawnieniami.
Pozwolenie na budowę: kiedy jest konieczne przy ociepleniu?
Chociaż zgłoszenie jest regułą dla większości prac ociepleniowych, istnieją konkretne wyjątki, które bezwzględnie wymagają uzyskania pozwolenia na budowę. Niewiedza w tym zakresie może prowadzić do poważnych konsekwencji prawnych, dlatego tak ważne jest, abyś był świadomy tych specyficznych sytuacji.
Wysokość ponad 25 metrów tutaj kończy się uproszczona procedura
To jest jeden z najbardziej klarownych wyjątków. Jeżeli planujesz ocieplenie budynku, którego wysokość przekracza 25 metrów, musisz bezwzględnie uzyskać pozwolenie na budowę. W takich przypadkach uproszczona procedura zgłoszenia po prostu nie ma zastosowania. Budynki tej wysokości wymagają bardziej szczegółowej oceny i nadzoru, co odzwierciedlają przepisy Prawa budowlanego.Grubość ocieplenia a zmiana parametrów budynku: kiedy urząd może wnieść sprzeciw?
Warto podkreślić, że sama grubość materiału izolacyjnego, np. styropianu, nie jest bezpośrednim kryterium decydującym o konieczności uzyskania pozwolenia na budowę. Przepisy nie precyzują, że "x" centymetrów izolacji wymaga pozwolenia. Jednakże, jeśli planowane ocieplenie znacząco zmienia parametry użytkowe lub techniczne budynku, na przykład:
- zmienia jego obrys w sposób istotny,
- wpływa na warunki przeciwpożarowe,
- narusza przepisy techniczno-budowlane,
Budynek w rejestrze zabytków: podwójne formalności i rola konserwatora
Ocieplenie budynku wpisanego do rejestru zabytków to szczególny przypadek, który zawsze wymaga pozwolenia na budowę. To jednak nie wszystko. Zanim w ogóle złożysz wniosek o pozwolenie na budowę, musisz uzyskać pozwolenie wojewódzkiego konserwatora zabytków. Wynika to z konieczności ochrony wartości historycznych i architektonicznych obiektu. Konserwator oceni, czy planowane prace ociepleniowe nie naruszą charakteru zabytku i wskaże ewentualne wytyczne dotyczące materiałów czy technologii. Jest to podwójna formalność, która wymaga wcześniejszego planowania i konsultacji.

Procedura zgłoszenia ocieplenia krok po kroku
Skoro wiemy już, kiedy zgłoszenie jest wystarczające, a kiedy potrzebne jest pozwolenie, przejdźmy do praktycznych aspektów. Ta sekcja przeprowadzi Cię przez proces zgłoszenia robót budowlanych związanych z ociepleniem, wskazując, co i gdzie należy złożyć, aby wszystko przebiegło sprawnie i zgodnie z prawem.
Gdzie i kiedy należy złożyć zgłoszenie robót budowlanych?
Zgłoszenie robót budowlanych należy złożyć do właściwego organu administracji architektoniczno-budowlanej. Zazwyczaj jest to starosta lub prezydent miasta na prawach powiatu, w zależności od lokalizacji nieruchomości. Ważne jest, abyś złożył zgłoszenie przed planowanym terminem rozpoczęcia robót. Przepisy nie określają minimalnego wyprzedzenia, ale pamiętaj, że urząd ma 21 dni na ewentualne wniesienie sprzeciwu. Złożenie zgłoszenia zbyt późno może opóźnić rozpoczęcie prac.

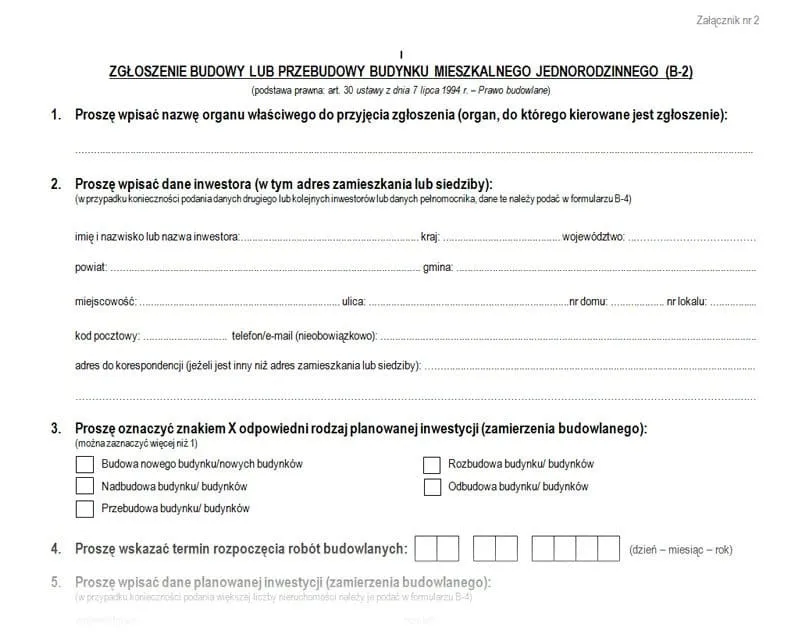

Jakie dokumenty musisz skompletować do zgłoszenia ocieplenia?
Aby zgłoszenie było kompletne i skuteczne, musisz przygotować kilka standardowych dokumentów. Oto lista, którą zawsze rekomenduję moim klientom:
- Rodzaj, zakres i sposób wykonywania robót budowlanych: Krótki opis, co dokładnie planujesz zrobić (np. "docieplenie ścian zewnętrznych budynku mieszkalnego jednorodzinnego metodą lekką mokrą").
- Termin ich rozpoczęcia: Konkretna data, od której planujesz rozpocząć prace.
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane: To kluczowy dokument, potwierdzający Twoje prawo do przeprowadzenia prac na danej nieruchomości.
- Ewentualne szkice lub rysunki: Jeśli ocieplenie wiąże się ze zmianą obrysu budynku lub dotyczy obiektu o wysokości 12-25 metrów, będą one niezbędne.
Oświadczenie o prawie do dysponowania nieruchomością: co to jest i jak je wypełnić?
Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane to dokument, w którym oświadczasz pod rygorem odpowiedzialności karnej, że posiadasz tytuł prawny do nieruchomości, który uprawnia Cię do prowadzenia na niej prac budowlanych. Może to być prawo własności, użytkowanie wieczyste, zarząd lub inne ograniczone prawo rzeczowe. W oświadczeniu należy wskazać podstawę prawną tego prawa (np. numer księgi wieczystej, akt notarialny). Formularz takiego oświadczenia jest zazwyczaj dostępny na stronach internetowych urzędów lub w ich siedzibach.
Szkice i rysunki: kiedy są niezbędne i co powinny zawierać?
Szkice lub rysunki nie zawsze są wymagane przy zgłoszeniu ocieplenia, ale w niektórych sytuacjach są kluczowe. Będą niezbędne, jeśli:
- ocieplasz budynek o wysokości od 12 do 25 metrów (wtedy wymagany jest projekt budowlany, który zawiera rysunki),
- planowane ocieplenie znacząco zmienia obrys budynku lub jego elewację w sposób, który wymaga wizualizacji,
- organ administracji uzna je za niezbędne do oceny zgłoszenia (np. w przypadku wątpliwości co do wpływu prac na otoczenie).
Po złożeniu zgłoszenia: kluczowe terminy i dalsze kroki
Złożenie zgłoszenia to dopiero początek. Po tym etapie następuje czas oczekiwania na reakcję urzędu. Zrozumienie kluczowych terminów i tego, co dzieje się po złożeniu dokumentów, jest niezwykle ważne, abyś wiedział, kiedy możesz legalnie rozpocząć prace i jak postępować w przypadku ewentualnego sprzeciwu.
Ile czasu ma urząd na reakcję? Zasada "milczącej zgody"
Organ administracji architektoniczno-budowlanej ma dokładnie 21 dni na wniesienie sprzeciwu od dnia doręczenia zgłoszenia. Ten termin jest bardzo ważny. Jeśli w ciągu tych 21 dni urząd nie wniesie sprzeciwu w drodze decyzji, oznacza to tzw. "milczącą zgodę". Po upływie tego terminu możesz legalnie rozpocząć prace ociepleniowe. Nie otrzymasz żadnego dodatkowego pisma potwierdzającego zgodę brak sprzeciwu jest równoznaczny z możliwością przystąpienia do robót. Zawsze radzę, aby odczekać pełne 21 dni, nawet jeśli wydaje się, że urząd milczy.
Sprzeciw urzędu w drodze decyzji: co to oznacza i jak postępować dalej?
Jeśli urząd wniesie sprzeciw, zrobi to w drodze decyzji administracyjnej. Oznacza to, że nie możesz rozpocząć prac. W decyzji o sprzeciwie organ wskaże przyczyny swojego stanowiska, np. niezgodność z przepisami, brak wymaganych dokumentów, naruszenie ładu przestrzennego lub konieczność uzyskania pozwolenia na budowę. W takiej sytuacji masz kilka opcji:
- Uzupełnić braki lub zmodyfikować projekt: Jeśli sprzeciw dotyczy braków formalnych lub możliwości dostosowania projektu, możesz to zrobić i ponownie złożyć zgłoszenie.
- Odwołać się od decyzji: Masz prawo odwołać się od decyzji o sprzeciwie do organu wyższego stopnia (zazwyczaj wojewody) w terminie 14 dni od jej doręczenia.
- Złożyć wniosek o pozwolenie na budowę: Jeśli urząd uzna, że zakres prac wymaga pozwolenia, będziesz musiał złożyć odpowiedni wniosek.
Kiedy możesz legalnie rozpocząć prace ociepleniowe?
Podsumowując, możesz legalnie rozpocząć prace ociepleniowe w dwóch głównych sytuacjach:
- Po upływie 21 dni od złożenia kompletnego zgłoszenia, jeśli organ administracji architektoniczno-budowlanej nie wniósł sprzeciwu (zasada "milczącej zgody").
- Po uzyskaniu ostatecznej decyzji o pozwoleniu na budowę, jeśli taka była wymagana (np. dla budynków powyżej 25 metrów lub zabytków, lub w wyniku sprzeciwu do zgłoszenia).
Projekt budowlany przy ociepleniu: kiedy i co musi zawierać?
Wspomniałem już, że w niektórych przypadkach zgłoszenie ocieplenia wymaga dołączenia projektu budowlanego. To specyficzny wymóg, który ma na celu zapewnienie większego bezpieczeństwa i zgodności z przepisami. W tej sekcji wyjaśnię, kiedy dokładnie jest on potrzebny i co powinien zawierać, abyś mógł go prawidłowo przygotować.
Rola projektu przy budynkach o wysokości 12-25 metrów
Dla budynków o wysokości od 12 do 25 metrów projekt budowlany jest obowiązkowym elementem zgłoszenia. Jego rola jest niezwykle istotna. W przypadku wyższych obiektów, gdzie potencjalne ryzyka są większe, projekt budowlany stanowi kompleksową dokumentację techniczną, która potwierdza, że planowane ocieplenie jest bezpieczne, zgodne z normami budowlanymi i przepisami przeciwpożarowymi. Organ administracji, analizując projekt, może ocenić, czy zastosowane rozwiązania są adekwatne do specyfiki budynku i jego wysokości.
Kto może przygotować projekt ocieplenia elewacji?
Projekt budowlany, w tym projekt ocieplenia elewacji, musi być przygotowany przez osobę posiadającą odpowiednie uprawnienia budowlane. Zazwyczaj jest to:
- Architekt (uprawnienia architektoniczne),
- Konstruktor (uprawnienia konstrukcyjno-budowlane),
- Inżynier budownictwa z odpowiednimi specjalizacjami.
Jakie elementy techniczne i formalne musi spełniać taki projekt?
Projekt ocieplenia elewacji, będący częścią projektu budowlanego, powinien zawierać szereg elementów technicznych i formalnych. Zazwyczaj obejmuje on:
- Rysunki: Plany elewacji z zaznaczeniem grubości i rodzaju materiału izolacyjnego, detali mocowania, obróbek blacharskich, cokołów, ościeży okiennych i drzwiowych.
- Opisy techniczne: Szczegółowy opis technologii ocieplenia, użytych materiałów (z podaniem ich parametrów), sposobu przygotowania podłoża, montażu i wykończenia.
- Rozwiązania materiałowe: Wskazanie konkretnych produktów (np. rodzaj styropianu/wełny mineralnej, kleje, siatki, tynki) wraz z ich charakterystyką.
- Obliczenia cieplne: Potwierdzenie, że projektowane ocieplenie zapewni spełnienie wymagań dotyczących izolacyjności cieplnej przegród, zgodnie z obowiązującymi przepisami.
- Informacje dotyczące bezpieczeństwa pożarowego: W przypadku wyższych budynków, to kluczowy element, który musi być zgodny z aktualnymi przepisami przeciwpożarowymi.
Podsumowanie: Twoja lista kontrolna przed ociepleniem
Mam nadzieję, że ten artykuł rozwiał Twoje wątpliwości dotyczące formalności związanych z ociepleniem budynku. Aby ułatwić Ci przygotowania, przygotowałem krótką listę kontrolną oraz wskazówki, jak uniknąć najczęstszych błędów. Pamiętaj, że odpowiednie przygotowanie to klucz do sukcesu każdej inwestycji budowlanej.
Kluczowe pytania, które musisz sobie zadać przed wizytą w urzędzie
Zanim wybierzesz się do urzędu, upewnij się, że znasz odpowiedzi na te pytania:
- Jaka jest wysokość Twojego budynku? (Do 12 m, 12-25 m, czy powyżej 25 m?)
- Czy Twój budynek jest wpisany do rejestru zabytków lub znajduje się na obszarze objętym ochroną konserwatorską?
- Czy planowane ocieplenie znacząco zmieni obrys budynku lub jego wygląd zewnętrzny?
- Czy posiadasz aktualne prawo do dysponowania nieruchomością na cele budowlane?
- Czy masz już wstępny plan prac, w tym rodzaj i grubość materiału izolacyjnego?
Przeczytaj również: Szambo: zgłoszenie czy pozwolenie? Pojemność to klucz!
Najczęstsze błędy inwestorów: jak ich uniknąć i oszczędzić czas oraz pieniądze?
Z mojego doświadczenia wynika, że inwestorzy często popełniają te same błędy. Oto jak ich uniknąć:
- Brak zgłoszenia lub pozwolenia: Najpoważniejszy błąd. Zawsze sprawdź, jaka procedura jest wymagana w Twoim przypadku i dopełnij jej. Nie rozpoczynaj prac bez formalnej zgody!
- Niekompletne dokumenty: Złożenie zgłoszenia z brakami formalnymi skutkuje wezwaniem do uzupełnienia, co wydłuża proces. Upewnij się, że masz wszystkie wymagane załączniki.
- Ignorowanie terminu 21 dni: Rozpoczęcie prac przed upływem 21 dni od złożenia zgłoszenia, nawet jeśli urząd nie wniósł sprzeciwu, jest ryzykowne i może zostać zakwestionowane.
- Brak projektu dla budynków 12-25 m: To częsty błąd, który skutkuje sprzeciwem urzędu. Pamiętaj o konieczności dołączenia projektu budowlanego.
- Nieskonsultowanie się z konserwatorem zabytków: W przypadku zabytków, pominięcie zgody konserwatora to prosta droga do poważnych problemów.
- Brak świadomości ewentualnego sprzeciwu: Załóż, że urząd może mieć pytania lub zastrzeżenia. Bądź przygotowany na ewentualne uzupełnienia lub modyfikacje.
Pamiętaj, że dokładność i cierpliwość w procesie administracyjnym to inwestycja, która procentuje spokojem i legalnością Twojej termomodernizacji.
