Budowa szamba to jeden z kluczowych etapów wielu inwestycji budowlanych, zwłaszcza tam, gdzie nie ma dostępu do sieci kanalizacyjnej. Zrozumienie wymaganych procedur administracyjnych czy potrzebne jest zgłoszenie, czy pozwolenie na budowę jest absolutnie niezbędne, aby uniknąć kosztownych błędów, opóźnień i potencjalnych kar. W tym artykule wyjaśnię krok po kroku, jakie formalności musisz spełnić, bazując na aktualnych przepisach prawa budowlanego, aby Twoja inwestycja przebiegła sprawnie i zgodnie z prawem.
Szambo: zgłoszenie czy pozwolenie na budowę kluczowe kryterium to pojemność zbiornika
- Dla szamb o pojemności do 10 m³ wystarczy zgłoszenie w starostwie powiatowym.
- Dla szamb o pojemności powyżej 10 m³ wymagane jest pozwolenie na budowę.
- Zgłoszenie to procedura uproszczona (21 dni na milczącą zgodę), pozwolenie jest bardziej złożone (do 65 dni).
- Kluczowe są również wymagane odległości od granicy działki, budynków i studni.
- Szambo w projekcie nowego domu nie wymaga osobnego zgłoszenia.

Szambo: zgłoszenie czy pozwolenie na budowę? Kluczowe zasady
Z mojego doświadczenia wynika, że wiele osób rozpoczynających budowę szamba zastanawia się nad tym, jakie formalności są wymagane. Kluczowym kryterium, które rozróżnia procedury formalne przy budowie szamba, jest jego pojemność. Polskie Prawo Budowlane jasno określa tę zależność, co znacząco wpływa na zakres obowiązków inwestora.
Pojemność zbiornika, a konkretnie granica 10 m³, jest decydująca dla określenia wymaganych obowiązków formalnych inwestora. Dlaczego akurat ta wartość? Ustawodawca, dążąc do uproszczenia procedur dla mniejszych inwestycji, uznał, że zbiorniki o mniejszej pojemności stanowią mniejsze ryzyko dla środowiska i otoczenia, a co za tym idzie, mogą być realizowane w mniej skomplikowany sposób. Dzięki temu dla mniejszych zbiorników wystarczy zgłoszenie, co jest znacznie szybszą i mniej obciążającą procedurą niż uzyskanie pozwolenia na budowę.
Szambo do 10 m³: kiedy wystarczy zgłoszenie i jak je przygotować?
Limit 10 m³ jest niezwykle istotny, ponieważ pozwala inwestorowi skorzystać z uproszczonej procedury zgłoszenia zamiast pełnego pozwolenia na budowę. To znacząco skraca czas oczekiwania na możliwość rozpoczęcia prac i zmniejsza biurokratyczne obciążenie. W praktyce oznacza to, że jeśli planujesz budowę szamba o pojemności nieprzekraczającej 10 metrów sześciennych, Twoja droga formalna będzie znacznie prostsza.
Procedura zgłoszenia budowy szamba do 10 m³ jest dość klarowna. Oto, jak należy postępować:
- Przygotowanie dokumentów: Skompletuj wszystkie wymagane dokumenty, o których szczegółowo opowiem za chwilę.
- Złożenie zgłoszenia: Dokumenty należy złożyć w odpowiednim organie administracji architektoniczno-budowlanej. Najczęściej jest to starostwo powiatowe, a w miastach na prawach powiatu urząd miasta.
- Oczekiwanie na milczącą zgodę: Urząd ma 21 dni od daty złożenia kompletnego zgłoszenia na wniesienie ewentualnego sprzeciwu.
- Rozpoczęcie budowy: Jeśli w ciągu tych 21 dni nie otrzymasz żadnej odpowiedzi od urzędu (jest to tzw. milcząca zgoda), możesz uznać, że zgłoszenie zostało przyjęte i rozpocząć prace budowlane.

Do zgłoszenia budowy szamba należy skompletować następujące dokumenty:
- Wniosek zgłoszenia budowy (dostępny w urzędzie lub na jego stronie internetowej).
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane (formularz również dostępny w urzędzie).
- Opis techniczny zbiornika, dostarczany zazwyczaj przez producenta szamba. Powinien zawierać parametry techniczne i materiał, z którego wykonany jest zbiornik.
- Szkic lub rysunek sytuacyjny określający usytuowanie szamba na działce.
Szkic lub rysunek sytuacyjny odgrywa kluczową rolę w procesie zgłoszenia, ponieważ wizualnie przedstawia planowaną lokalizację szamba na Twojej działce. Musisz na nim precyzyjnie wyznaczyć miejsce posadowienia zbiornika, uwzględniając wszystkie wymagane odległości od granic działki, budynków, studni czy innych instalacji. To właśnie na podstawie tego dokumentu urząd ocenia zgodność planowanej inwestycji z przepisami.
Szambo powyżej 10 m³: kiedy pozwolenie jest konieczne i co musisz wiedzieć?
W przypadku, gdy planujesz budowę szamba o pojemności powyżej 10 m³, niestety muszę Cię poinformować, że nie unikniesz pełnej procedury pozwolenia na budowę. Większa pojemność zbiornika wiąże się z większą skalą inwestycji i potencjalnym wpływem na środowisko, dlatego ustawodawca wymaga bardziej szczegółowej weryfikacji projektu i nadzoru. To oznacza, że droga formalna będzie bardziej złożona i czasochłonna.
Wniosek o pozwolenie na budowę szamba o pojemności powyżej 10 m³ musi zawierać:
- Wniosek o pozwolenie na budowę (standardowy formularz).
- Cztery egzemplarze projektu budowlanego, który musi być sporządzony przez uprawnionego projektanta.
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane.
- W zależności od lokalizacji i specyfiki działki, mogą być wymagane dodatkowe uzgodnienia i opinie (np. od konserwatora zabytków, jeśli działka znajduje się w obszarze objętym ochroną, czy uzgodnienia z gestorami sieci).
Projekt budowlany sporządzony przez uprawnionego projektanta jest absolutnie obowiązkowy dla szamb powyżej 10 m³. To nie tylko formalność, ale gwarancja, że zbiornik zostanie zaprojektowany zgodnie z normami technicznymi i przepisami prawa. Projektant odpowiada za prawidłowe obliczenia, dobór materiałów, a także za uwzględnienie wszystkich aspektów związanych z bezpieczeństwem i ochroną środowiska. Jego rola jest kluczowa dla całego procesu.
Procedura uzyskania pozwolenia na budowę jest znacznie dłuższa niż zgłoszenie. Urząd ma ustawowo do 65 dni na wydanie decyzji, ale w praktyce, zwłaszcza w przypadku konieczności uzupełniania dokumentów czy dodatkowych uzgodnień, proces ten może trwać dłużej. Należy również liczyć się z dodatkowymi kosztami, takimi jak opłata skarbowa za wydanie pozwolenia (obecnie 17 zł za szambo) oraz, co znacznie bardziej znaczące, koszt sporządzenia projektu budowlanego przez projektanta, który może wynosić od kilkuset do kilku tysięcy złotych, w zależności od złożoności projektu i regionu.

Lokalizacja szamba: kluczowe odległości i zasady

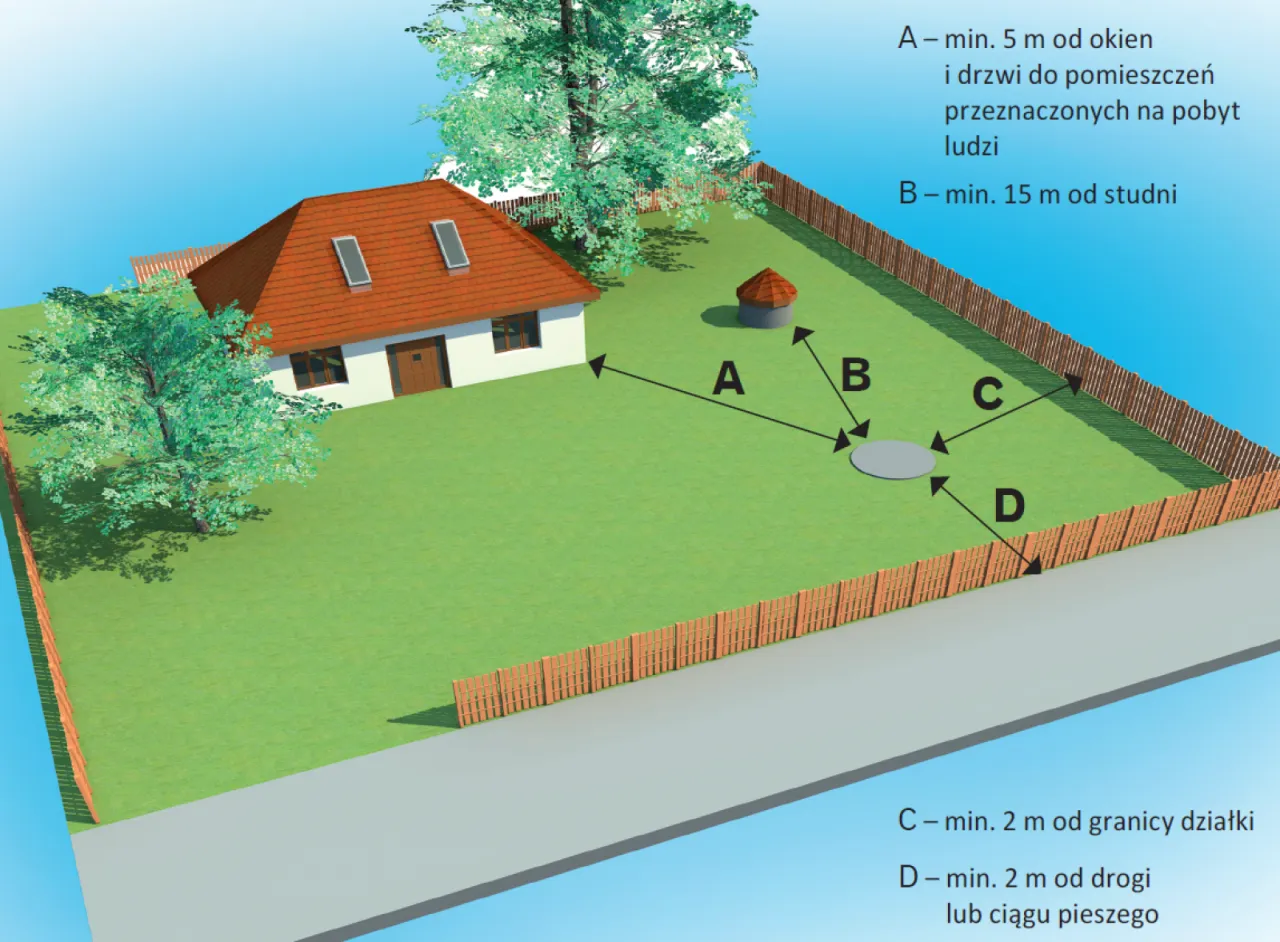

Niezależnie od tego, czy budujesz szambo na zgłoszenie, czy na pozwolenie, musisz bezwzględnie przestrzegać precyzyjnych odległości określonych w przepisach. To jeden z najczęstszych punktów spornych i przyczyn problemów z urzędem. Legalne umiejscowienie szamba na działce wymaga zachowania konkretnych minimalnych dystansów od innych obiektów i granic.
Poniżej przedstawiam minimalne odległości, jakie należy zachować przy lokalizacji szamba:
| Element | Minimalna odległość |
|---|---|
| Od okien i drzwi zewnętrznych do pomieszczeń przeznaczonych na pobyt ludzi | 15 m |
| Od granicy działki sąsiedniej, drogi (ulicy) lub ciągu pieszego | 7,5 m |
| Od studni wody pitnej | 15 m |
| Od przewodów wodociągowych i gazowych | 1,5 m |
| Od kabli elektrycznych | 0,8 m |
Co zrobić, gdy Twoja działka jest mała lub ma nieregularny kształt i nie spełnia standardowych wymogów odległości? To częsty problem, z którym spotykam się w swojej praktyce. W takiej sytuacji nie wszystko stracone. Możesz spróbować uzyskać odstępstwo od przepisów techniczno-budowlanych, ale wymaga to złożenia dodatkowego wniosku i uzasadnienia do wojewody, po uprzednim uzyskaniu zgody organu, który wydał pozwolenie na budowę (lub przyjął zgłoszenie). Inną opcją jest rozważenie alternatywnych technologii, takich jak przydomowa oczyszczalnia ścieków, która często ma mniej restrykcyjne wymogi lokalizacyjne, lub po prostu zmiana projektu i poszukanie optymalnego miejsca, które spełni wszystkie kryteria.
Szambo w kontekście budowy domu: jak zintegrować formalności?
Często pojawia się pytanie, czy potrzebne jest osobne zgłoszenie lub pozwolenie na budowę szamba, gdy jest ono częścią projektu budowy nowego domu. Odpowiedź jest prosta i korzystna dla inwestora: jeśli szambo jest uwzględnione w projekcie budowlanym domu, który składasz do uzyskania pozwolenia na budowę (lub do zgłoszenia budowy domu), osobne formalności nie są wymagane. Traktuje się je wówczas jako integralną część całej inwestycji.
Aby uniknąć dodatkowych formalności, musisz zadbać o to, aby szambo było prawidłowo uwzględnione w projekcie budowlanym domu. Oznacza to, że jego lokalizacja, pojemność, rodzaj zbiornika oraz wszystkie parametry techniczne powinny być jasno i precyzyjnie określone w dokumentacji projektowej. Projektant domu powinien nanieść szambo na plan zagospodarowania działki oraz włączyć jego opis do części technicznej projektu. Dzięki temu urząd będzie miał pełny obraz planowanej inwestycji i nie będzie podstaw do żądania odrębnych zgłoszeń czy pozwoleń.
Unikaj błędów: najczęstsze pułapki przy budowie szamba
Budowa szamba bez wymaganego zgłoszenia lub pozwolenia to samowola budowlana, a jej konsekwencje mogą być bardzo poważne. Urząd nadzoru budowlanego, po wykryciu takiej sytuacji, może nałożyć na Ciebie wysokie kary finansowe. Co gorsza, w skrajnych przypadkach może wydać nakaz rozbiórki zbiornika, co wiązałoby się z ogromnymi stratami finansowymi i koniecznością ponownego przeprowadzenia całej inwestycji, tym razem zgodnie z prawem. Zawsze lepiej poświęcić czas na formalności, niż ryzykować takie problemy.
Błędne wymierzenie odległości od granicy działki, budynku czy studni to kolejna pułapka, która może prowadzić do kosztownych poprawek. Jeśli okaże się, że szambo zostało posadowione zbyt blisko, urząd może nakazać jego przeniesienie lub nawet rozbiórkę. Precyzyjne planowanie i dokładne pomiary są kluczowe. Zawsze zalecam, aby przed rozpoczęciem prac budowlanych dokładnie sprawdzić wymiary na działce i porównać je z projektem oraz przepisami.
Niekompletna dokumentacja to jeden z najczęstszych powodów opóźnień w urzędzie. Braki w dokumentach, takie jak brak opisu technicznego zbiornika, niewłaściwie wypełnione oświadczenie czy nieczytelny szkic, mogą spowodować, że urząd wezwie Cię do ich uzupełnienia, co wydłuży cały proces. Aby przyspieszyć procedurę, zawsze dokładnie sprawdź listę wymaganych dokumentów przed złożeniem wniosku. W razie wątpliwości, nie wahaj się skontaktować z urzędem lub zasięgnąć porady eksperta, aby upewnić się, że wszystko jest w porządku.
