Jako inwestor, z pewnością zdajesz sobie sprawę, że pozwolenie na budowę to jeden z najważniejszych dokumentów w całym procesie inwestycyjnym. Niestety, wielu zapomina, że nie jest to dokument bezterminowy. W tym artykule, jako Radosław Kowalski, pragnę szczegółowo wyjaśnić, jakie są kluczowe zasady dotyczące terminów ważności pozwolenia na budowę w Polsce, jakie warunki prowadzą do jego wygaśnięcia i co najważniejsze jak uniknąć kosztownych konsekwencji.
Pozwolenie na budowę jest ważne 3 lata kluczowe zasady, by nie stracić uprawnień
- Pozwolenie na budowę wygasa, jeśli budowa nie zostanie rozpoczęta w ciągu 3 lat od dnia, w którym decyzja stała się ostateczna.
- Decyzja wygasa również, gdy budowa zostanie przerwana na czas dłuższy niż 3 lata.
- Prawo budowlane nie przewiduje możliwości przedłużenia ważności pozwolenia na budowę.
- Za rozpoczęcie budowy uznaje się podjęcie prac przygotowawczych, takich jak wytyczenie geodezyjne czy wykonanie niwelacji terenu.
- Kluczowym dowodem na ciągłość prac jest dziennik budowy, w tym Elektroniczny Dziennik Budowy (EDB).
- Wygaśnięcie pozwolenia oznacza utratę prawa do prowadzenia robót i konieczność uzyskania nowego pozwolenia.
Zegar tyka od samego początku: Kiedy decyzja staje się ostateczna?
Zacznijmy od podstaw, bo to właśnie tutaj często pojawiają się nieporozumienia. Trzyletni termin ważności pozwolenia na budowę nie liczy się od daty wydania decyzji, lecz od dnia, w którym stała się ona ostateczna. Co to oznacza w praktyce? Zazwyczaj jest to 14 dni od daty doręczenia decyzji wszystkim stronom postępowania, o ile w tym czasie nikt nie wniósł odwołania. Jeśli odwołanie zostało złożone, termin ten zaczyna biec od dnia, w którym decyzja organu wyższej instancji (np. wojewody) stała się ostateczna. To bardzo ważna data, którą każdy inwestor powinien mieć na uwadze.
Zasada 3 lat żelazna reguła Prawa budowlanego
Kluczowe regulacje w tej kwestii znajdziemy w art. 37 ust. 1 ustawy Prawo budowlane. Przepis ten jasno wskazuje dwie sytuacje, w których pozwolenie na budowę traci swoją ważność, czyli wygasa z mocy prawa. Po pierwsze, jeśli budowa nie została rozpoczęta przed upływem 3 lat od dnia, w którym decyzja o pozwoleniu na budowę stała się ostateczna. Po drugie, decyzja wygasa, gdy budowa została przerwana na czas dłuższy niż 3 lata. Te dwa warunki są absolutnie fundamentalne i ich niezrozumienie może prowadzić do poważnych problemów.
Czy można "przedłużyć" ważność pozwolenia? Odpowiedź jest jedna
Wielokrotnie spotykam się z pytaniem, czy istnieje możliwość "przedłużenia" ważności pozwolenia na budowę. Moja odpowiedź jest zawsze taka sama i niestety, nie ma tu dobrych wiadomości: polskie prawo budowlane nie przewiduje procedury przedłużenia ważności pozwolenia na budowę. Jeśli termin minie, decyzja po prostu wygasa z mocy prawa. Nie ma tu miejsca na wnioski o prolongatę ani inne formalności. To bardzo ważne, aby mieć świadomość tego faktu i odpowiednio planować harmonogram prac.
Jak nie stracić pozwolenia na budowę? Dwa kluczowe scenariusze
Scenariusz 1: Rozpoczęcie budowy w terminie co to naprawdę oznacza?
Zgodnie z art. 41 ust. 2 ustawy Prawo budowlane, za "rozpoczęcie budowy" nie uznaje się byle jakich działań. Prawo precyzuje, że są to prace przygotowawcze, które muszą być podjęte na terenie budowy. Nie wystarczy więc samo planowanie czy gromadzenie materiałów. Muszą to być konkretne, fizyczne działania, które świadczą o faktycznym starcie inwestycji. Oto lista prac, które prawo uznaje za rozpoczęcie budowy:
- Wytyczenie geodezyjne obiektów w terenie,
- Wykonanie niwelacji terenu,
- Zagospodarowanie terenu budowy wraz z budową tymczasowych obiektów,
- Wykonanie przyłączy do sieci infrastruktury technicznej na potrzeby budowy.
Jak widać, są to jasno określone czynności, które jednoznacznie wskazują na rozpoczęcie procesu budowlanego. To właśnie ich wykonanie w ciągu 3 lat od ostateczności decyzji jest kluczowe.
Scenariusz 2: Uniknięcie 3-letniej przerwy w pracach jak to udowodnić?
Drugi scenariusz dotyczy sytuacji, gdy budowa została rozpoczęta, ale istnieje ryzyko jej przerwania na zbyt długi czas. Aby uniknąć wygaśnięcia pozwolenia z powodu przerwy w budowie, kluczowe jest regularne dokumentowanie postępu prac. Nawet jeśli są to prace o niewielkim zakresie, ich odnotowanie w dzienniku budowy jest absolutnie niezbędne. To właśnie dziennik budowy stanowi niepodważalny dowód na to, że prace są kontynuowane i nie doszło do przekroczenia 3-letniego okresu przerwy.Co w świetle prawa jest "rozpoczęciem budowy"?
Prace przygotowawcze, które ratują Twoje pozwolenie: oficjalna lista
Aby rozwiać wszelkie wątpliwości, przyjrzyjmy się bliżej wspomnianym pracom przygotowawczym, które są uznawane za rozpoczęcie budowy. To właśnie one są Twoją polisą ubezpieczeniową na zachowanie ważności pozwolenia:
- Wytyczenie geodezyjne obiektów w terenie: To podstawa. Geodeta wyznacza na działce dokładne położenie przyszłego budynku zgodnie z projektem. Bez tego ani rusz z dalszymi pracami.
- Wykonanie niwelacji terenu: Czyli wyrównanie działki lub jej ukształtowanie zgodnie z planem, np. usunięcie nadmiaru ziemi lub jej dowiezienie.
- Zagospodarowanie terenu budowy wraz z budową tymczasowych obiektów: Może to obejmować postawienie baraków dla pracowników, magazynów na materiały, ogrodzenia budowy czy utwardzenie dróg dojazdowych.
- Wykonanie przyłączy do sieci infrastruktury technicznej na potrzeby budowy: Chodzi tu o tymczasowe przyłącza wody, prądu czy kanalizacji, niezbędne do prowadzenia robót.
Warto pamiętać, że wykonanie choćby jednej z tych czynności, udokumentowane wpisem w dzienniku budowy, jest wystarczające do uznania budowy za rozpoczętą.
Ogrodzenie działki i tablica informacyjna czy to wystarczy?
Często spotykam się z pytaniem, czy samo ogrodzenie terenu budowy lub postawienie tablicy informacyjnej jest wystarczające, aby uznać budowę za rozpoczętą. Niestety, w większości przypadków nie jest to wystarczające. Te działania mają charakter porządkowy i informacyjny, ale nie są uznawane za prace budowlane w rozumieniu Prawa budowlanego. Kluczowe są faktyczne prace geodezyjne (np. wytyczenie osi budynku) lub pierwsze prace ziemne, które świadczą o fizycznym wkroczeniu w proces budowy.
Rola geodety i pierwszych wykopów: moment, który ma znaczenie prawne
To właśnie wytyczenie geodezyjne obiektów w terenie oraz wykonanie pierwszych wykopów, na przykład pod fundamenty, stanowią niepodważalne dowody rozpoczęcia budowy. Wpis geodety do dziennika budowy, potwierdzający wytyczenie, jest jednym z najsilniejszych argumentów na to, że inwestor podjął realne działania. Podobnie, rozpoczęcie prac ziemnych, takich jak wykonanie koryta pod fundamenty, jest jednoznacznym sygnałem dla organów nadzoru budowlanego, że budowa ruszyła. To są te momenty, które mają znaczenie prawne i na które należy zwrócić szczególną uwagę.
Przerwa w budowie dłuższa niż 3 lata jak jej uniknąć?
Dziennik budowy jako Twój najważniejszy dowód jak go poprawnie prowadzić?
Dziennik budowy to dokument, który powinien być traktowany z najwyższą starannością. To on jest kluczowym dowodem na to, że prace budowlane są kontynuowane i nie doszło do 3-letniej przerwy. Termin ten liczy się od daty ostatniego wpisu, który w sposób jednoznaczny potwierdza wykonanie konkretnych prac. Dlatego tak ważne jest, aby wpisy były regularne, precyzyjne i odzwierciedlały rzeczywisty stan rzeczy. Pamiętaj, aby każda, nawet najmniejsza czynność budowlana, była w nim odnotowana i potwierdzona przez kierownika budowy. To Twoja tarcza przed wygaśnięciem pozwolenia.
Jakie prace skutecznie "przerywają" bieg 3-letniego terminu?
Aby skutecznie "przerwać" bieg 3-letniego terminu i udowodnić ciągłość prac, nie musisz od razu stawiać ścian. Wystarczą nawet drobne działania, pod warunkiem, że zostaną one odpowiednio udokumentowane w dzienniku budowy. Oto przykładowe prace, które mogą to zrobić:
- Doprowadzenie materiałów budowlanych na plac budowy (z odpowiednim wpisem).
- Wykonanie kolejnego etapu prac ziemnych.
- Zbrojenie fundamentów.
- Zalanie fragmentu fundamentów.
- Montaż izolacji przeciwwilgociowej.
- Drobne prace porządkowe na terenie budowy, jeśli są związane z postępem prac (np. usunięcie gruzu po wykonanych robotach).
Pamiętaj, że każdy wpis musi być konkretny i wskazywać na wykonanie jakiejś czynności budowlanej. "Kontynuacja prac" bez szczegółów nie będzie wystarczająca.

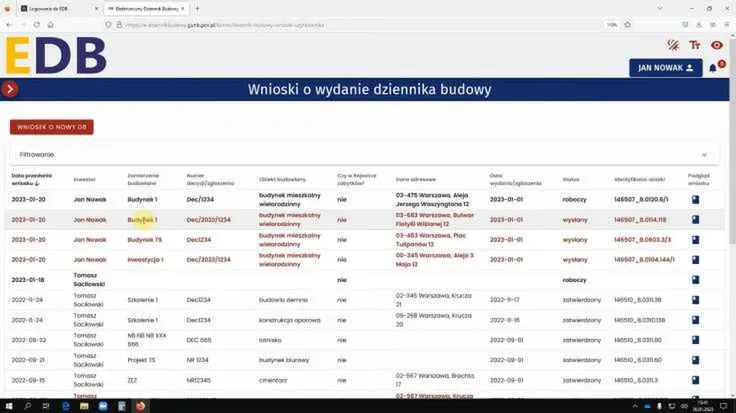

Elektroniczny Dziennik Budowy (EDB) cyfrowy strażnik Twojego pozwolenia
Od 2023 roku w polskim prawie budowlanym zaszły istotne zmiany, a jedną z najważniejszych jest wprowadzenie Elektronicznego Dziennika Budowy (EDB). To nowoczesne narzędzie staje się podstawową formą dokumentowania przebiegu prac budowlanych. Wpisy w EDB są kluczowym dowodem na brak przerwy w budowie i to właśnie na nich opierać się będzie nadzór budowlany. Jako inwestor, musisz zadbać o to, aby kierownik budowy regularnie i rzetelnie dokonywał wpisów w systemie EDB, ponieważ to cyfrowy ślad Twojej inwestycji, który chroni ważność pozwolenia.
Pozwolenie wygasło co dalej? Skutki prawne i finansowe
Samowola budowlana: Poważne konsekwencje kontynuowania prac
Jeśli pozwolenie na budowę wygaśnie, a Ty, nieświadomie lub świadomie, będziesz kontynuować prace, musisz liczyć się z bardzo poważnymi konsekwencjami. Takie działanie jest traktowane jako samowola budowlana. Oznacza to, że nadzór budowlany może nakazać wstrzymanie robót, a następnie przeprowadzić procedurę legalizacyjną, która jest nie tylko skomplikowana, ale przede wszystkim bardzo kosztowna. W najgorszym przypadku, jeśli legalizacja okaże się niemożliwa, może zostać wydany nakaz rozbiórki obiektu. To scenariusz, którego każdy inwestor powinien unikać za wszelką cenę.Droga do wznowienia budowy: Kiedy trzeba uzyskać nowe pozwolenie?
W przypadku wygaśnięcia pozwolenia na budowę, jedyną legalną drogą do wznowienia prac jest uzyskanie nowej decyzji o pozwoleniu na budowę. Oznacza to konieczność przejścia przez całą procedurę od nowa: złożenie wniosku, skompletowanie dokumentacji, oczekiwanie na decyzję. To nie tylko strata czasu, ale i dodatkowe koszty związane z ponownym przygotowaniem dokumentów i opłatami administracyjnymi. Dlatego tak ważne jest, aby pilnować terminów i nie dopuścić do wygaśnięcia pierwotnego pozwolenia.
Czy stary projekt będzie nadal ważny? Zmiany w przepisach a nowy wniosek
Kwestia ważności starego projektu budowlanego po wygaśnięciu pozwolenia jest złożona. Niestety, często okazuje się, że stary projekt nie będzie mógł być wykorzystany bez zmian. Dlaczego? Ponieważ w międzyczasie mogły zajść zmiany w przepisach prawa budowlanego, miejscowym planie zagospodarowania przestrzennego lub warunkach technicznych, jakim muszą odpowiadać budynki. Oznacza to, że projekt będzie musiał zostać dostosowany do aktualnych wymogów, co wiąże się z koniecznością zaangażowania projektanta, dodatkowymi kosztami i opóźnieniami w całym procesie. To kolejny argument za tym, by pilnować ważności pozwolenia.
Jak strategicznie zarządzać terminami, by spać spokojnie?
Checklista dla inwestora: Kluczowe daty i działania do monitorowania
Aby pomóc Ci w skutecznym zarządzaniu procesem budowlanym i uniknięciu wygaśnięcia pozwolenia, przygotowałem krótką checklistę:
- Data ostateczności decyzji o pozwoleniu na budowę: Zapisz ją w widocznym miejscu i ustaw przypomnienie w kalendarzu.
- Planowany start budowy: Upewnij się, że prace przygotowawcze rozpoczną się znacznie wcześniej niż 3 lata od daty ostateczności.
- Regularne wpisy w Dzienniku Budowy/EDB: Monitoruj, czy kierownik budowy systematycznie i precyzyjnie dokumentuje postęp prac.
- Kontakt z kierownikiem budowy: Utrzymuj stały kontakt, aby być na bieżąco z harmonogramem i ewentualnymi przestojami.
- Przegląd stanu budowy: Co najmniej raz na kilka miesięcy osobiście lub za pośrednictwem zaufanej osoby weryfikuj, czy prace faktycznie postępują.
- Analiza ryzyka przestojów: Zastanów się, co może spowodować przerwę w budowie (np. problemy z finansowaniem, dostępnością materiałów, pogodą) i miej plan awaryjny.
Współpraca z kierownikiem budowy jak zadbać o ciągłość dokumentacji?
Nie mogę wystarczająco podkreślić, jak ważna jest ścisła i otwarta współpraca z kierownikiem budowy. To on jest odpowiedzialny za prowadzenie dziennika budowy i dokumentowanie postępu prac. Upewnij się, że rozumie Twoje obawy dotyczące terminów i jest świadomy konsekwencji wygaśnięcia pozwolenia. Regularne rozmowy, prośby o aktualizację wpisów w dzienniku (szczególnie w okresach mniejszej intensywności prac) oraz weryfikacja stanu dokumentacji to klucz do spokojnego snu i pewności, że Twoje pozwolenie na budowę pozostanie ważne.
