Uzyskanie pozwolenia na budowę domu jednorodzinnego to proces, który dla wielu inwestorów wydaje się skomplikowany i pełen pułapek. Jako Radosław Kowalski, z wieloletnim doświadczeniem w branży, przygotowałem dla Ciebie kompleksowy przewodnik, który krok po kroku przeprowadzi Cię przez wszystkie formalności. Dzięki niemu zrozumiesz całą procedurę, unikniesz typowych błędów i zyskasz pewność, że Twoja budowa ruszy bez niepotrzebnych opóźnień.
Jak załatwić pozwolenie na budowę domu kluczowe kroki i zmiany w prawie od 2026 roku
- Większość domów jednorodzinnych wymaga pozwolenia na budowę, choć obiekty do 70 m² powierzchni zabudowy mogą być budowane na zgłoszenie, pod pewnymi warunkami.
- Od 1 stycznia 2026 r. decyzje o Warunkach Zabudowy (WZ) będą wydawane tylko dla "obszarów uzupełnienia zabudowy" i będą ważne przez 5 lat, co jest kluczową zmianą dla działek bez MPZP.
- Procedura uzyskania pozwolenia obejmuje weryfikację działki (MPZP/WZ), uzyskanie mapy do celów projektowych, warunków przyłączenia mediów oraz sporządzenie projektu budowlanego.
- Wniosek o pozwolenie na budowę (formularz PB-1) wraz z kompletem dokumentów składa się w starostwie powiatowym lub urzędzie miasta, osobiście lub przez portal e-Budownictwo.
- Wydanie pozwolenia na budowę domu jednorodzinnego jest bezpłatne, jednak należy liczyć się z kosztami dokumentacji (projekt, mapy, uzgodnienia).
- Urząd ma 65 dni na wydanie decyzji, a po jej otrzymaniu należy odczekać 14 dni na uprawomocnienie, zanim rozpoczną się prace budowlane.
Pozwolenie czy zgłoszenie? Sprawdź, jak zbudować dom w 2026 roku
Wielu inwestorów na początku swojej drogi zastanawia się, czy ich wymarzony dom wymaga pełnego pozwolenia na budowę, czy może wystarczy uproszczone zgłoszenie. Zgodnie z art. 28 Prawa budowlanego, pozwolenie na budowę jest podstawową ścieżką dla większości obiektów, w tym dla typowych domów jednorodzinnych o powierzchni zabudowy powyżej 70 m². To właśnie z tą procedurą wiąże się najwięcej formalności, ale też daje ona największą pewność prawną.
Istnieje jednak wyjątek, który od kilku lat cieszy się sporą popularnością możliwość budowy wolnostojącego domu jednorodzinnego o powierzchni zabudowy do 70 m² na podstawie uproszczonego zgłoszenia. Aby skorzystać z tej opcji, musisz spełnić kilka kluczowych warunków:
- Obszar oddziaływania Twojego domu musi w całości mieścić się na działce lub działkach, na których został zaprojektowany. Oznacza to, że budynek nie może w żaden sposób negatywnie wpływać na sąsiednie nieruchomości (np. zacienienie, hałas).
- Budowa musi być prowadzona w celu zaspokojenia własnych potrzeb mieszkaniowych. Nie możesz więc budować takiego domu z zamiarem jego sprzedaży czy wynajmu jako inwestycji komercyjnej.
- Musisz złożyć kompletne zgłoszenie do właściwego organu administracji architektoniczno-budowlanej (starostwa lub urzędu miasta na prawach powiatu). Urząd ma 21 dni na wniesienie sprzeciwu. Jeśli tego nie zrobi, oznacza to tzw. „milczącą zgodę”, a Ty możesz rozpocząć budowę.
Warto dokładnie przemyśleć, która ścieżka jest dla Ciebie odpowiednia. Pozwolenie na budowę, choć bardziej czasochłonne, daje większą elastyczność w projektowaniu większych obiektów. Zgłoszenie to świetna opcja dla mniejszych domów, ale wymaga ścisłego trzymania się określonych warunków. Poniżej przedstawiam kluczowe różnice, które pomogą Ci podjąć decyzję.
| Cecha | Pozwolenie na budowę | Zgłoszenie budowy do 70 m² |
|---|---|---|
| Podstawa prawna | Art. 28 Prawa budowlanego | Art. 29 ust. 1 pkt 1a Prawa budowlanego |
| Czas oczekiwania na decyzję | Ustawowo do 65 dni | 21 dni (milcząca zgoda) |
| Wymagany projekt | Pełny projekt budowlany (3 części) | Projekt budowlany (3 części) |
| Kierownik budowy | Obowiązkowy | Obowiązkowy |
| Dziennik budowy | Obowiązkowy | Obowiązkowy |
| Opłaty urzędowe | Brak (poza pełnomocnictwem) | Brak |
| Obszar oddziaływania | Może wykraczać poza działkę inwestora | Musi mieścić się w całości na działce inwestora |
| Cel budowy | Dowolny (mieszkalny, usługowy itp.) | Wyłącznie własne potrzeby mieszkaniowe |
| Możliwość odstępstw | Istotne odstępstwa wymagają zmiany pozwolenia, nieistotne "żółta kartka" | Mniejsze pole do odstępstw, ściślejsze trzymanie się projektu |
Mapa drogowa do pozwolenia na budowę: Twoja instrukcja krok po kroku
Uzyskanie pozwolenia na budowę to proces wieloetapowy, który wymaga staranności i znajomości przepisów. Pamiętaj, że każdy krok ma znaczenie i jego prawidłowe wykonanie jest kluczowe dla sprawnego przebiegu całej procedury. Jako Radosław Kowalski, poprowadzę Cię przez tę drogę, abyś czuł się pewnie na każdym etapie.
Krok 1: Weryfikacja działki klucz do uniknięcia problemów na starcie
Zanim zaczniesz myśleć o projekcie domu, musisz dokładnie sprawdzić, co możesz zbudować na swojej działce. To absolutna podstawa i często pomijany, a jednocześnie krytyczny element. Pierwszym krokiem jest sprawdzenie, czy Twoja działka jest objęta Miejscowym Planem Zagospodarowania Przestrzennego (MPZP). Możesz to zrobić w urzędzie gminy lub miasta, w wydziale architektury i urbanistyki. Wypis i wyrys z MPZP to dokumenty, które określają przeznaczenie terenu (np. zabudowa mieszkaniowa jednorodzinna), maksymalną wysokość zabudowy, minimalną powierzchnię biologicznie czynną, linie zabudowy czy rodzaj dachu. Bez tych informacji żaden architekt nie zacznie projektować Twojego domu.
Jeśli Twoja działka nie posiada MPZP, musisz wystąpić o decyzję o Warunkach Zabudowy (WZ). To bardziej czasochłonna procedura, która może trwać nawet do 90 dni. Decyzja WZ określa warunki zabudowy i zagospodarowania terenu, które muszą być zgodne z tzw. "dobrym sąsiedztwem" czyli nawiązywać do istniejącej zabudowy w okolicy. Tutaj muszę Cię ostrzec przed bardzo ważną zmianą prawną: od 1 stycznia 2026 r. decyzje o Warunkach Zabudowy będą wydawane tylko dla "obszarów uzupełnienia zabudowy", które zostaną określone w nowych planach ogólnych gmin. Co więcej, nowe decyzje WZ będą ważne tylko przez 5 lat. Jeśli masz działkę bez MPZP i planujesz budowę, postaraj się uzyskać WZ przed tą datą, ponieważ decyzje wydane przed 1 stycznia 2026 r. pozostają bezterminowe. To naprawdę kluczowa informacja dla wielu inwestorów!
Krok 2: Niezbędna dokumentacja geodezyjna zamówienie mapy do celów projektowych
Kiedy już wiesz, co możesz zbudować, potrzebujesz precyzyjnych danych o samej działce. Tutaj wkracza geodeta. Musisz zlecić wykonanie aktualnej mapy sytuacyjno-wysokościowej do celów projektowych. To nie jest zwykła mapa ewidencyjna! Ta mapa zawiera szczegółowe informacje o ukształtowaniu terenu, istniejących obiektach (budynki, ogrodzenia), uzbrojeniu terenu (sieci wodociągowe, kanalizacyjne, energetyczne, gazowe) oraz granice działki. Jest to niezbędny dokument dla architekta, który na jego podstawie zaprojektuje optymalne usytuowanie budynku na działce, uwzględniając wszystkie istniejące elementy i przyszłe przyłącza.
Krok 3: Projekt budowlany co dokładnie musi zawierać i jak wybrać odpowiedniego architekta?
Projekt budowlany to serce Twojego wniosku o pozwolenie na budowę. To na jego podstawie urząd oceni zgodność planowanej inwestycji z przepisami i warunkami. Musi być on sporządzony przez uprawnionego architekta i zawierać wszystkie niezbędne elementy.
Zgodnie z obowiązującymi przepisami, projekt budowlany składa się z trzech głównych części:
- Projekt zagospodarowania działki lub terenu: Ta część określa usytuowanie budynku na działce, układ komunikacji wewnętrznej (dojazdy, dojścia), układ zieleni, miejsca postojowe, a także sposób odprowadzania ścieków i wody deszczowej. Musi również zawierać informację o obszarze oddziaływania obiektu.
- Projekt architektoniczno-budowlany: To szczegółowy opis i rysunki samego budynku jego rzuty, przekroje, elewacje, opis konstrukcji, materiałów, rozwiązań instalacyjnych (wod-kan, c.o., wentylacja, elektryka). Określa funkcję, formę i konstrukcję obiektu.
- Projekt techniczny: Ta część zawiera rozwiązania konstrukcyjne obiektu wraz z wynikami obliczeń statyczno-wytrzymałościowych, charakterystykę energetyczną oraz w zależności od potrzeb inne opracowania projektowe (np. dotyczące instalacji gazowej, technologii).
Kluczowe jest zlecenie projektu budowlanego uprawnionemu architektowi. Możesz zdecydować się na projekt indywidualny, który będzie w pełni dopasowany do Twoich potrzeb i specyfiki działki, lub na adaptację projektu gotowego. W przypadku adaptacji, architekt musi dostosować projekt do warunków lokalnych (MPZP/WZ, warunki gruntowe) oraz do Twoich ewentualnych zmian. Pamiętaj, że niezależnie od wyboru, projekt musi spełniać wszystkie wymogi prawne i być kompletny.
Krok 4: Kompletowanie załączników praktyczna checklista dokumentów, które musisz zdobyć
Kompletność dokumentacji to podstawa. Nawet najlepiej przygotowany projekt nie pomoże, jeśli zabraknie Ci jakiegoś załącznika. Urząd wezwie Cię do uzupełnienia braków, co niepotrzebnie wydłuży cały proces. Z mojego doświadczenia wiem, że to jeden z najczęstszych powodów opóźnień.
Jednym z kluczowych elementów są warunki techniczne przyłączenia mediów. Musisz wystąpić do gestorów sieci (zakład energetyczny, wodociągi, gazownia, kanalizacja) o wydanie warunków przyłączenia Twojego domu do ich sieci. To często trwa, dlatego warto zająć się tym odpowiednio wcześnie.
Nie zapomnij o oświadczeniu o posiadanym prawie do dysponowania nieruchomością na cele budowlane (formularz PB-5). To dokument, w którym oświadczasz, że masz prawo do dysponowania działką na cele budowlane, np. jesteś jej właścicielem, użytkownikiem wieczystym lub posiadasz inne tytuły prawne. Bez tego dokumentu urząd nie rozpatrzy Twojego wniosku.

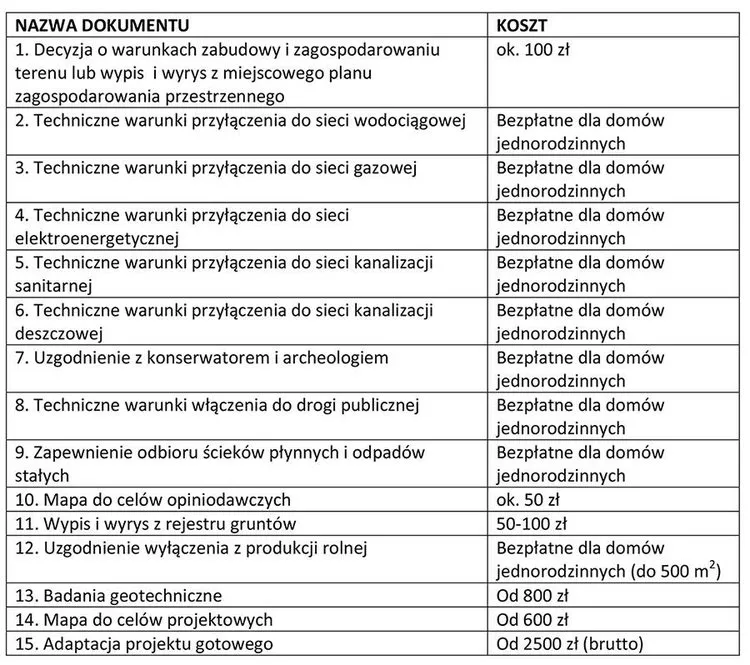

Oto lista innych potencjalnie wymaganych dokumentów, które mogą być potrzebne w zależności od specyfiki Twojej działki i projektu:
- Decyzja o Warunkach Zabudowy (jeśli dla Twojej działki nie ma MPZP).
- Wypis i wyrys z Miejscowego Planu Zagospodarowania Przestrzennego (jeśli MPZP obowiązuje).
- Opinie, uzgodnienia, pozwolenia i inne dokumenty wymagane przepisami szczególnymi (np. decyzja o wyłączeniu gruntu z produkcji rolnej, zgoda na odstępstwo od przepisów techniczno-budowlanych, opinia konserwatora zabytków).
- Upoważnienie udzielone osobie działającej w Twoim imieniu (jeśli składasz wniosek przez pełnomocnika) wraz z dowodem uiszczenia opłaty skarbowej.
Krok 5: Składanie wniosku gdzie, jak i w jakiej formie to zrobić najskuteczniej?
Kiedy masz już wszystkie dokumenty i gotowy projekt, nadszedł czas na złożenie wniosku. To ostatni krok formalny przed oczekiwaniem na decyzję.
Wniosek o pozwolenie na budowę (formularz PB-1) wraz z kompletem załączników składa się we właściwym organie administracji architektoniczno-budowlanej. Zazwyczaj jest to starostwo powiatowe lub urząd miasta na prawach powiatu, w wydziale architektury i budownictwa. Możesz to zrobić osobiście, wysłać pocztą tradycyjną, lub coraz częściej elektronicznie przez portal e-Budownictwo. Zdecydowanie polecam opcję elektroniczną, ponieważ ułatwia śledzenie statusu sprawy i przyspiesza komunikację z urzędem.
Pamiętaj, aby formularz PB-1 wypełnić bardzo starannie. Każdy błąd czy brak może skutkować wezwaniem do uzupełnienia, co, jak już wspomniałem, wydłuży cały proces. Sprawdź dwukrotnie, czy wszystkie pola są wypełnione, a wszystkie wymagane załączniki są dołączone w odpowiedniej liczbie egzemplarzy (zazwyczaj cztery egzemplarze projektu budowlanego).
Koszty i terminy: Ile zapłacisz i jak długo poczekasz na pozwolenie?
Zanim zagłębisz się w szczegóły budowy, warto mieć jasny obraz finansowy i czasowy. Jako Radosław Kowalski, zawsze podkreślam, że realne koszty i terminy często różnią się od tych "na papierze". Przygotuj się na nie, a unikniesz niemiłych niespodzianek.
Ile naprawdę kosztuje "załatwienie" pozwolenia? Rozkładamy koszty na czynniki pierwsze
Dobra wiadomość jest taka, że samo wydanie decyzji o pozwoleniu na budowę domu jednorodzinnego jest bezpłatne. Nie ma tutaj opłat skarbowych za samą decyzję, co jest sporym ułatwieniem dla inwestorów. Jedyny koszt urzędowy, z którym możesz się spotkać, to opłata skarbowa za pełnomocnictwo (17 zł), jeśli zdecydujesz się, aby ktoś inny reprezentował Cię w urzędzie.
Jednakże, "załatwienie" pozwolenia wiąże się z szeregiem innych, często niemałych wydatków, na które musisz być przygotowany:
- Projekt budowlany: To zazwyczaj największy koszt. Cena zależy od tego, czy wybierzesz projekt indywidualny (zaczynający się od kilkunastu tysięcy złotych, a często znacznie więcej), czy adaptację projektu gotowego (kilka tysięcy złotych za adaptację plus koszt zakupu projektu).
- Mapy geodezyjne: Koszt wykonania mapy do celów projektowych to zazwyczaj kilkaset do kilku tysięcy złotych, w zależności od wielkości i skomplikowania działki.
- Ewentualne uzgodnienia i opinie: Jeśli Twój projekt wymaga specjalistycznych uzgodnień (np. z rzeczoznawcą ppoż., konserwatorem zabytków, geologiem), każda taka opinia to dodatkowy koszt, często od kilkuset do kilku tysięcy złotych.
- Warunki przyłączenia mediów: Niektóre zakłady energetyczne czy wodociągowe pobierają opłaty za wydanie warunków technicznych przyłączenia.
Podsumowując, choć samo pozwolenie jest bezpłatne, całkowite koszty związane z przygotowaniem dokumentacji i projektu mogą wynieść od kilku do nawet kilkudziesięciu tysięcy złotych. Warto mieć to na uwadze, planując budżet.
Czas oczekiwania na decyzję ile realnie potrwa procedura w Twoim urzędzie?
Ustawa Prawo budowlane określa, że organ administracji architektoniczno-budowlanej ma 65 dni na wydanie decyzji o pozwoleniu na budowę od dnia złożenia kompletnego wniosku. Brzmi to rozsądnie, prawda?
Jednakże, z mojego doświadczenia wynika, że w praktyce ten termin często ulega wydłużeniu. Najczęstszą przyczyną są braki formalne we wniosku. Jeśli urząd wezwie Cię do uzupełnienia dokumentów, czas na odpowiedź nie wlicza się do tych 65 dni. Podobnie, jeśli konieczne są dodatkowe uzgodnienia czy opinie. W efekcie, cały proces może potrwać od 3 do nawet 4 miesięcy, a w bardziej skomplikowanych przypadkach dłużej. Bądź na to przygotowany i nie planuj rozpoczęcia prac "na styk".
Co więcej, po otrzymaniu pozytywnej decyzji o pozwoleniu na budowę, musisz odczekać jeszcze 14 dni na jej uprawomocnienie się. Jest to czas, w którym strony postępowania (np. sąsiedzi) mogą odwołać się od decyzji. Dopiero po upływie tego terminu, jeśli nikt się nie odwołał, decyzja staje się ostateczna i możesz legalnie rozpocząć prace budowlane. Rozpoczęcie budowy przed uprawomocnieniem się decyzji jest poważnym naruszeniem prawa!
Wniosek złożony: Jak śledzić sprawę i rozumieć decyzje urzędu?
Złożenie wniosku to nie koniec Twojej roli. Warto aktywnie śledzić status sprawy i być przygotowanym na ewentualną komunikację z urzędem. To pozwoli Ci szybko reagować i uniknąć niepotrzebnych przestojów.
Aby sprawdzić status swojej sprawy, możesz skontaktować się bezpośrednio z wydziałem architektury i budownictwa w starostwie lub urzędzie miasta. Jeśli złożyłeś wniosek elektronicznie przez portal e-Budownictwo, masz możliwość bieżącego śledzenia postępów i otrzymywania powiadomień. Zawsze rekomenduję tę formę komunikacji, ponieważ jest najszybsza i najbardziej przejrzysta.
Pozytywna decyzja o pozwoleniu na budowę to zielone światło dla Twojej inwestycji. Otrzymasz ją w formie pisemnej. Pamiętaj, że decyzja ta jest ważna przez 3 lata od dnia, w którym stała się ostateczna. W tym czasie musisz rozpocząć prace budowlane. Jeśli tego nie zrobisz, decyzja wygaśnie i będziesz musiał ubiegać się o nowe pozwolenie. Po rozpoczęciu budowy, musisz również pamiętać o innych obowiązkach, takich jak zgłoszenie rozpoczęcia robót czy prowadzenie dziennika budowy.
Może się zdarzyć, że urząd wezwie Cię do uzupełnienia braków we wniosku lub projekcie. To nie powód do paniki! Oznacza to, że coś jest niekompletne lub wymaga doprecyzowania. Urząd wyznaczy Ci termin na uzupełnienie (zazwyczaj 7-14 dni). Bardzo ważne jest, abyś zareagował w wyznaczonym terminie. Brak odpowiedzi lub niekompletne uzupełnienie może skutkować pozostawieniem wniosku bez rozpoznania lub nawet wydaniem decyzji odmownej.
W przypadku decyzji odmownej masz prawo do odwołania się. Odwołanie składa się do organu wyższego stopnia (zazwyczaj wojewody) za pośrednictwem organu, który wydał decyzję, w terminie 14 dni od jej otrzymania. To jednak ostateczność, której staramy się unikać, dbając o kompletność wniosku od samego początku.
Najczęstsze błędy inwestorów: Ucz się na cudzych potknięciach
Jako Radosław Kowalski, widziałem wiele inwestycji, które utknęły w martwym punkcie z powodu prostych, ale kosztownych błędów. Chcę, abyś Ty ich uniknął. Pamiętaj, że nauka na cudzych potknięciach to najtańsza lekcja.
Błąd #1: Niekompletny wniosek jako główny powód opóźnień
To absolutny numer jeden na liście przyczyn opóźnień. Inwestorzy, spiesząc się, często składają wniosek bez wszystkich wymaganych załączników, z błędnie wypełnionym formularzem PB-1 lub z niepełnym projektem. Każdy taki brak skutkuje wezwaniem do uzupełnienia, co nie tylko wydłuża proces, ale też generuje dodatkowy stres i konieczność ponownego kontaktu z architektem czy geodetą. Zawsze dokładnie sprawdzaj checklistę i upewnij się, że masz wszystko, zanim złożysz wniosek.
Błąd #2: Niezgodność projektu z MPZP lub decyzją o WZ
Kolejnym częstym problemem jest projekt, który nie spełnia wymagań Miejscowego Planu Zagospodarowania Przestrzennego lub decyzji o Warunkach Zabudowy. Może to dotyczyć wysokości budynku, kąta nachylenia dachu, powierzchni zabudowy czy linii zabudowy. Urząd nie wyda pozwolenia na budowę, jeśli projekt jest niezgodny z tymi dokumentami. Dlatego tak ważne jest, aby architekt dokładnie zapoznał się z MPZP lub WZ na samym początku projektowania.
Błąd #3: Rozpoczęcie prac budowlanych przed uprawomocnieniem się pozwolenia
To błąd, który może mieć bardzo poważne konsekwencje. Niecierpliwi inwestorzy, chcąc jak najszybciej ruszyć z budową, zaczynają prace zaraz po otrzymaniu pozytywnej decyzji, nie czekając na upływ 14-dniowego terminu na odwołanie. Jeśli w tym czasie ktoś (np. sąsiad) się odwoła, a Ty już rozpocząłeś budowę, grożą Ci wysokie kary, a nawet nakaz rozbiórki. Zawsze czekaj na oficjalne uprawomocnienie się decyzji to kwestia bezpieczeństwa prawnego Twojej inwestycji.
Masz pozwolenie! Ostatnie formalności przed wbiciem pierwszej łopaty
Gratulacje! Jeśli udało Ci się przejść przez wszystkie etapy i masz w ręku uprawomocnione pozwolenie na budowę, jesteś o krok od rozpoczęcia realizacji swojego marzenia. Pamiętaj jednak o kilku ostatnich, ale bardzo ważnych formalnościach.
Zgłoszenie rozpoczęcia robót budowlanych gdzie i kiedy musisz to zrobić?
Zanim wbijesz pierwszą łopatę, musisz zgłosić rozpoczęcie robót budowlanych. Robisz to we właściwym organie nadzoru budowlanego (Powiatowy Inspektorat Nadzoru Budowlanego). Zgłoszenie to składa się co najmniej 7 dni przed planowanym terminem rozpoczęcia robót. W zgłoszeniu musisz podać m.in. dane inwestora, adres budowy, numer pozwolenia na budowę oraz dane kierownika budowy. Do zgłoszenia dołączasz oświadczenie kierownika budowy o podjęciu obowiązków oraz informację o planowanym terminie rozpoczęcia robót.
Wybór kierownika budowy i założenie dziennika budowy (tradycyjnego lub EDB)
Obowiązkowo musisz zatrudnić kierownika budowy, który posiada odpowiednie uprawnienia. To on będzie odpowiadał za bezpieczeństwo na budowie, zgodność prac z projektem i przepisami. Kierownik budowy musi złożyć oświadczenie o podjęciu obowiązków. Równocześnie musisz założyć dziennik budowy. Może to być tradycyjny dziennik w formie książki, którą otrzymasz w urzędzie, lub coraz popularniejszy Elektroniczny Dziennik Budowy (EDB). Dziennik budowy to oficjalny dokument, w którym odnotowuje się przebieg robót, zdarzenia i decyzje mające miejsce na budowie. Jest to kluczowy dokument w przypadku kontroli czy sporów.
Przeczytaj również: Budowa sąsiada: Jak sprawdzić pozwolenie i chronić swoje prawa?
Jak długo ważne jest Twoje pozwolenie i co zrobić, by go nie stracić?
Pamiętaj, że decyzja o pozwoleniu na budowę nie jest wieczna. Jest ona ważna przez 3 lata od dnia, w którym stała się ostateczna. Oznacza to, że w ciągu tych trzech lat musisz rozpocząć prace budowlane. Rozpoczęcie prac to nie tylko wbicie pierwszej łopaty, ale faktyczne podjęcie działań na budowie, które zostaną odnotowane w dzienniku budowy. Jeśli w ciągu tych trzech lat nie rozpoczniesz budowy lub prace zostaną przerwane na okres dłuższy niż 3 lata, Twoje pozwolenie wygaśnie. W takiej sytuacji będziesz musiał ponownie ubiegać się o pozwolenie na budowę, co wiąże się z ponownym przejściem całej procedury.
